去现场,该关注哪些质量通病? (30条dop经验)

 > 修改于2023-09-11 阅读 419
更多

source:google.cn

dop设计(ID:dopdesign)原创

作者丨dop设计

编辑丨丽子

室内装修工程中,想要提高工程质量,打造品质项目,就要重视通病预防工作。作为设计师更是要了解常见质量通病及预防方法,才能更好的从方案设计到施工落地都完美的控制和把握。

今天,我们就从以下几个方面来聊一聊室内装修工程常见质量通病及预防方法

1、顶面工程常见质量通病及预防方法

2、墙面工程常见质量通病及预防方法

3、地面工程常见质量通病及预防方法

顶面工程常见质量通病及预防方法

source:google.cn

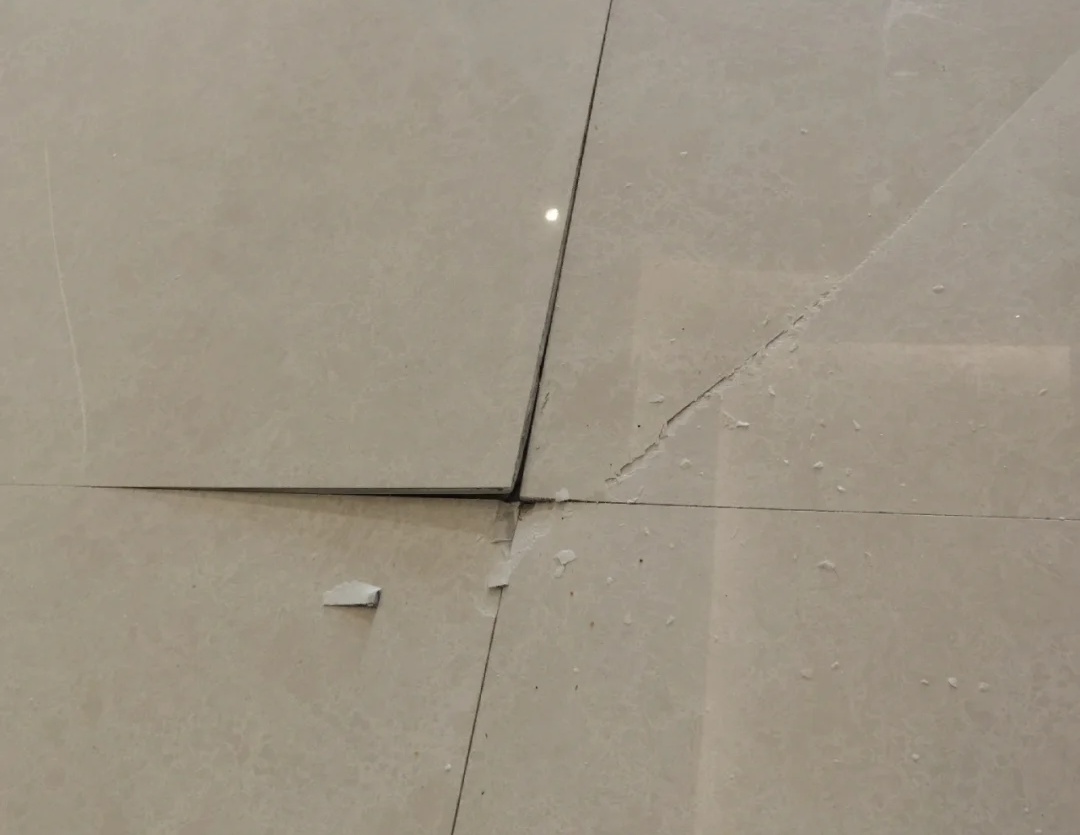

室内装修工程中,顶面工程最常见的质量通病,大体上可以分为以下几类:吊顶石膏板不平整、吊顶转角处开裂、吊顶伸缩缝处开裂、吊顶检修口未加固、吊顶内副龙骨端头固定方式错误、吊顶轻钢龙骨结构安装错误、顶面干挂大理石接缝处未加固、顶面木质收口条转角接口处脱落、顶面与木饰面收口不当、石膏线不顺直等。

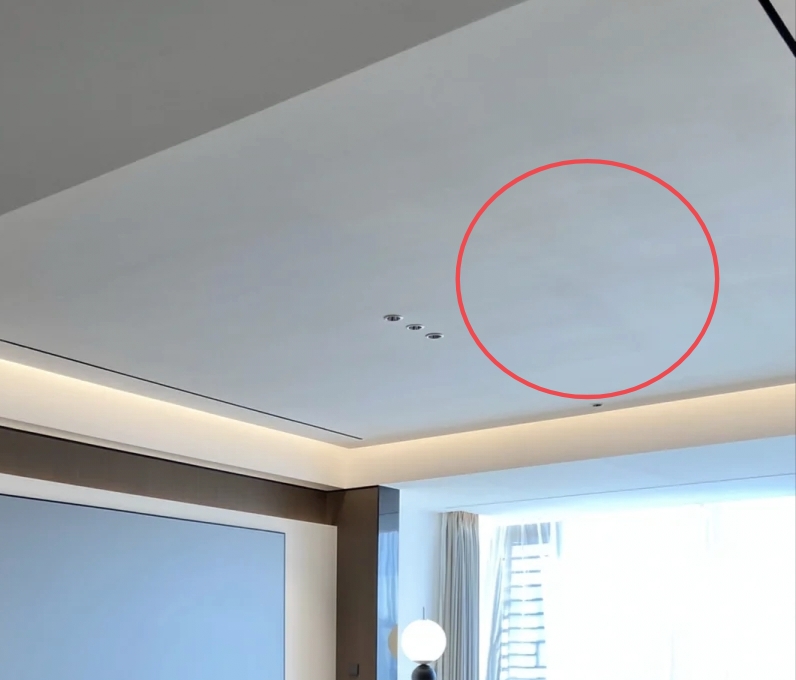

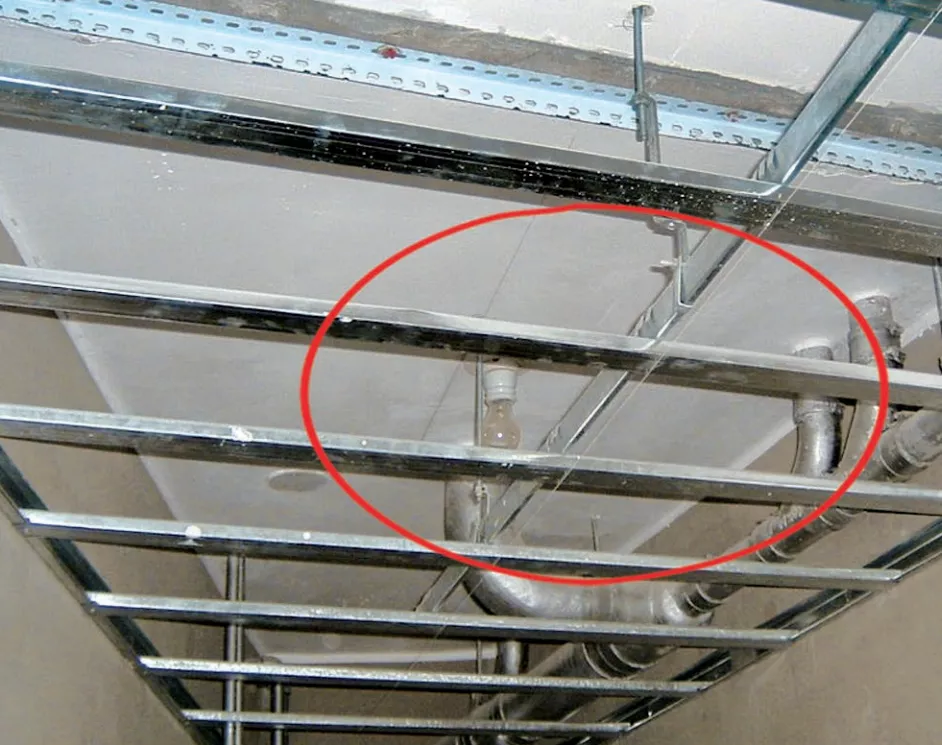

1、吊顶石膏板不平整

source:google.cn

情况分析

a、龙骨上直接悬吊重物,导致顶面造型发生局部变形。

b、石膏板固定不牢,固定间距过大。

c、石膏板吊顶未做起拱处理。

d、过长石膏板吊顶未设置伸缩缝。

e、前期施工放线误差大。

预防方法

a、吊顶内的设备管线在封板之前应进行验收,用独立吊挂件支撑,不可与吊顶共用。

b、石膏板中间自攻螺丝的间距小于 200mm,自攻螺丝与板边的距离不小于10mm 并不大于16mm。

c、主龙骨平行于空间长边方向排布,并按长边距离的1/200到1/300起拱。

d、顶面石膏板长度每15m或者石膏板面积达到100平方米时应设置伸缩缝。

e、应按设计要求对房间净高、洞口标高和吊顶管道等标高进行交接检验,并根据吊顶设计标高在四周墙上弹线,应清楚准确,允许偏差为±5mm。

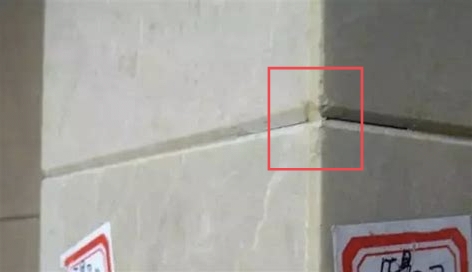

2、吊顶转角处开裂

source:google.cn

情况分析

a、吊筋长度过长,大于1.5米,未设置反支撑,侧面板容易变形。

b、吊顶面积过大,未设置伸缩缝。

c、整体造型靠顶面主龙骨吊挂固定,侧面板无支撑点。

预防方法

a、吊筋长度超过1.5m需要设置反支撑。

b、顶面石膏板长度每15m或者石膏板面积达到100平方米时应设置伸缩缝。

c、造型侧面转角处加主龙骨,增加造型强度防止造成骨架交形;轻钢龙骨之间的连接必须牢固,封石膏板时,转角处可先封一层“L型”木工板再封石膏板。

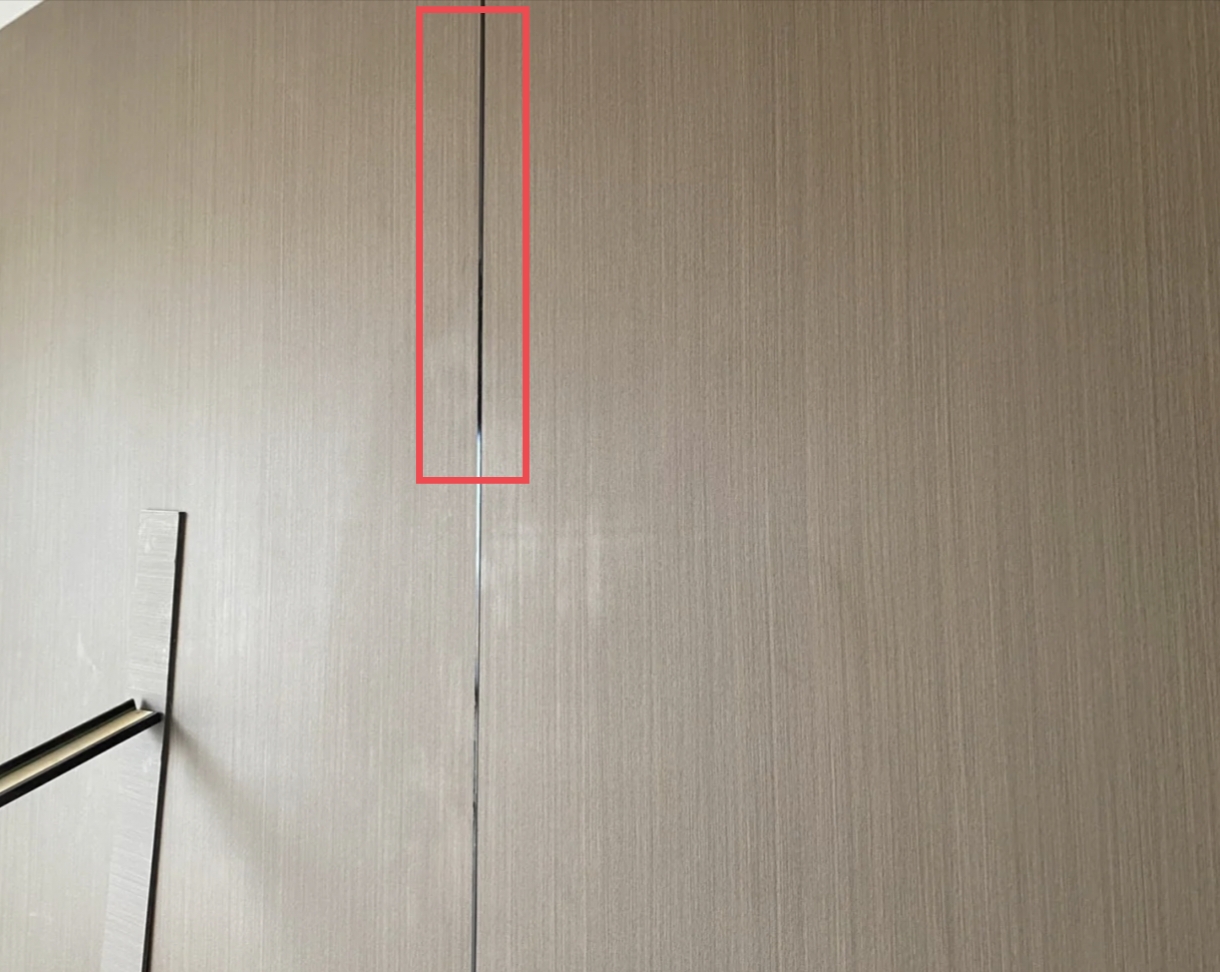

3、吊顶伸缩缝处开裂

source:google.cn

情况分析

a、伸缩缝凹槽内石膏板一端未设置活口。

b、石膏板伸缩缝位置及龙骨基层未完全断开。

c、施工时石膏板伸缩缝位置被涂料堵住封实。

预防方法

a、施工时,应注意将石膏板伸缩缝位置的主副龙骨完全断开。

b、伸缩缝制作时,先将伸缩缝两边做成成品乳胶漆。

c、应做好技术交底,提高工人施工质量意识,避免油漆工施工时将伸缩缝填实。

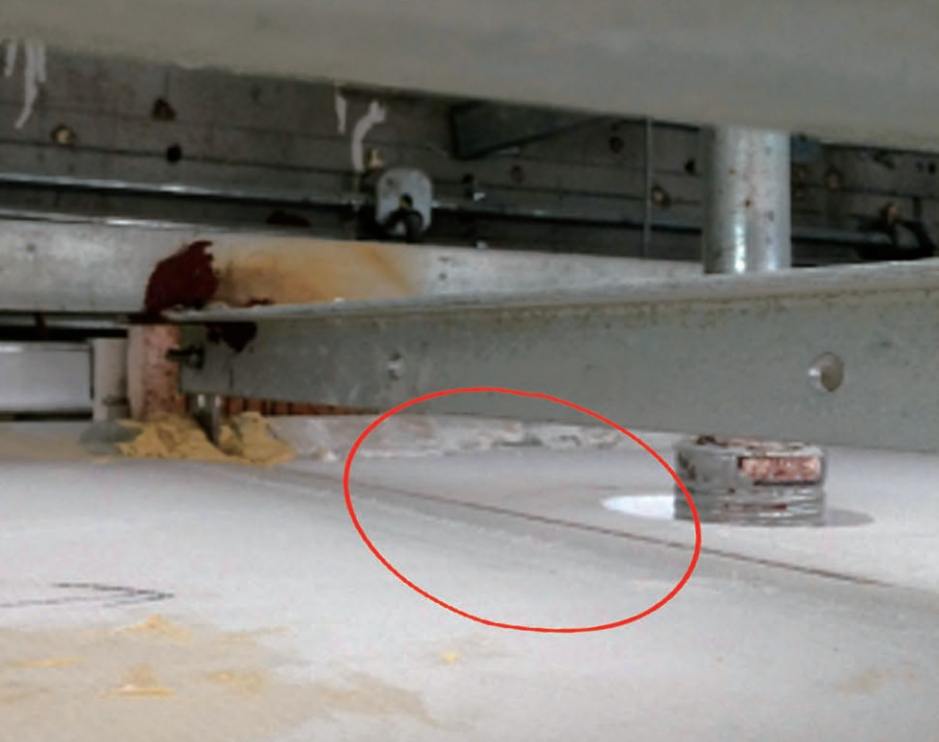

4、吊顶检修口未加固

source:google.cn

情况分析

a、前期图纸设计未考虑,绘制内容疏漏。

b、未做好技术交底工作,工人施工马虎。

预防方法

a、通常设计考虑在副龙骨下方安装0.5mm厚、宽度不小于300mm的回字形白铁皮进行加固。

b、施工前对施工班组进行项目交底,并及时对现场进行监督。

5、吊顶内副龙骨端头固定方式错误

source:google.cn

情况分析

a、工人施工技术较差,或偷工减料。

b、技术交底工作不到位,后期管理监督不足。

预防方法

a、提高施工技术,注意吊顶边龙骨避免使用木龙骨, 建议采用U形边龙骨或铝角条,与副龙骨连接处用铆或螺钉固定。与挂板固定时,副龙骨端头采用八字脚方式固定。

b、做好技术交底工作,加强后期管理监督工作。

6、吊顶轻钢龙骨结构安装错误

source:google.cn

情况分析

a、工人无正确、合理安装意识,施工技术不足。

b、技术交底工作不到位,施工监管不足。

预防方法

a、轻钢龙骨吊顶主龙骨、主龙骨大吊及副龙骨挂钩都必须正反安装主、副龙骨卡件必须卡紧,且大吊穿心螺栓必须拧紧。通过培训等措施提高工人施工技术。

b、要求工人应按照项目部的交底进行施工,不得随意施工,加强项目部的监督力度。

7、顶面干挂大理石接缝处未加固

source:google.cn

情况分析

a、设计时未考虑到石材的自重问题,深化设计未与方案设计师沟通协调材料替换等建议。

b、石材干挂吊装后,末进行加固处理,导致连接强度不足,后期易脱落。

预防方法

a、前期设计时考虑利用仿石材质进行局部更换,或单块石材尺寸排版不宜过大。

b、大理石干挂时,需对干挂点位及接缝位置进行二次加固处理,增加背条,同时必须使用AB胶进行粘贴。

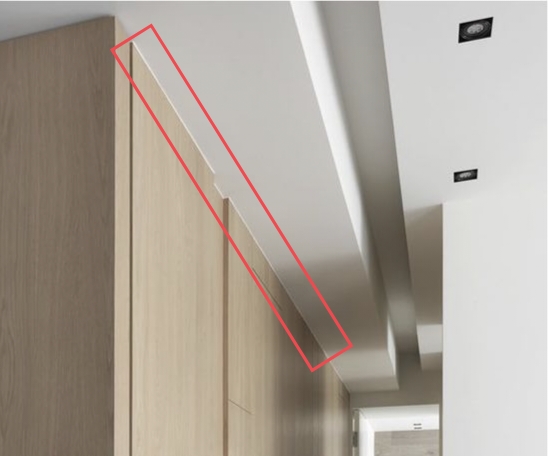

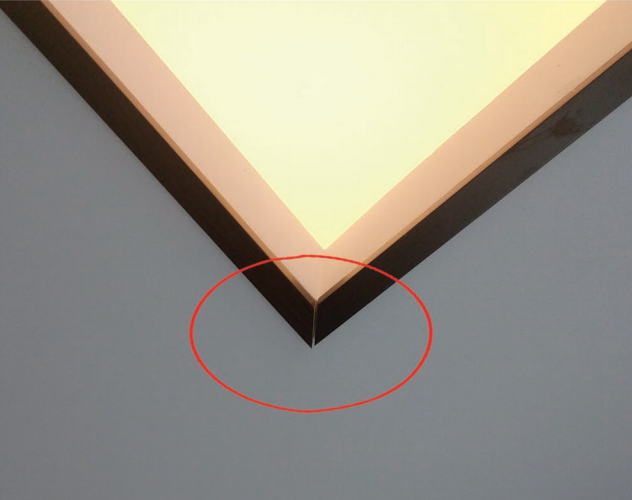

8、顶面木质收口条转角接口处脱落

source:google.cn

情况分析

a、施工时木质收口条粘结强度不够或转角加工不到位。

b、施工监管不足,或发现问题未及时进行修改。

预防方法

a、木质收口条转角在后场加工粘结完成后再进行安装。

b、加强项目监督管理,若发现不规范的收口,应及时进行整改。

9、顶面与木饰面收口不当

source:google.cn

情况分析

a、前期设计及后期施工时均为考虑收口位置的细节处理,未考虑板材收缩问题,深化设计不到位,施工经验不足。

b、施工前未做基层检查,基层含水率不符合施工要求或施工环境不符合施工标准,导致板材受潮形变。

预防方法

a、前期深化设计时,应考虑收口关系,吊顶石膏板与木饰面上口预留工艺缝。

b、施工时必须严格按照施工步骤、要求及标准进行施工,不能偷工减料,加强监管。

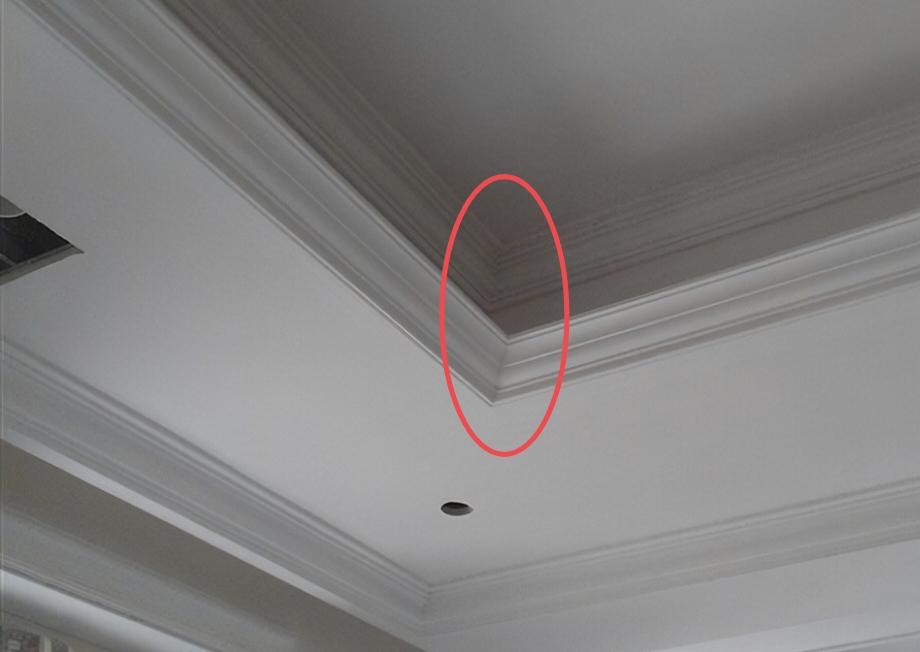

10、石膏线不顺直

source:google.cn

情况分析

a、石膏线线条本身有瑕疵。

b、石膏线安装拼接错位。

预防方法

a、施工前进行材料检查,选用优质石膏角线,严防石膏遇水受潮变质变色。

b、阴角拼接用90°成品阴角石膏线,平面拼接用45°拼接,石膏腻子填满补平。

墙面工程常见质量通病及预防方法

source:google.cn

室内装修工程中,墙面工程最常见的质量通病,大体上可以分为以下几类:墙面腻子空鼓、墙面管线开槽部位乳胶漆开裂、壁纸起鼓开裂、壁纸与木饰面收口处不平整、木饰面内嵌不锈钢条脱落、木饰面与石材踢脚线收口不当、木饰面与墙面石材收口不当、墙面石材出现爆角情况较多、墙砖空鼓脱落、墙砖拼缝不齐等。

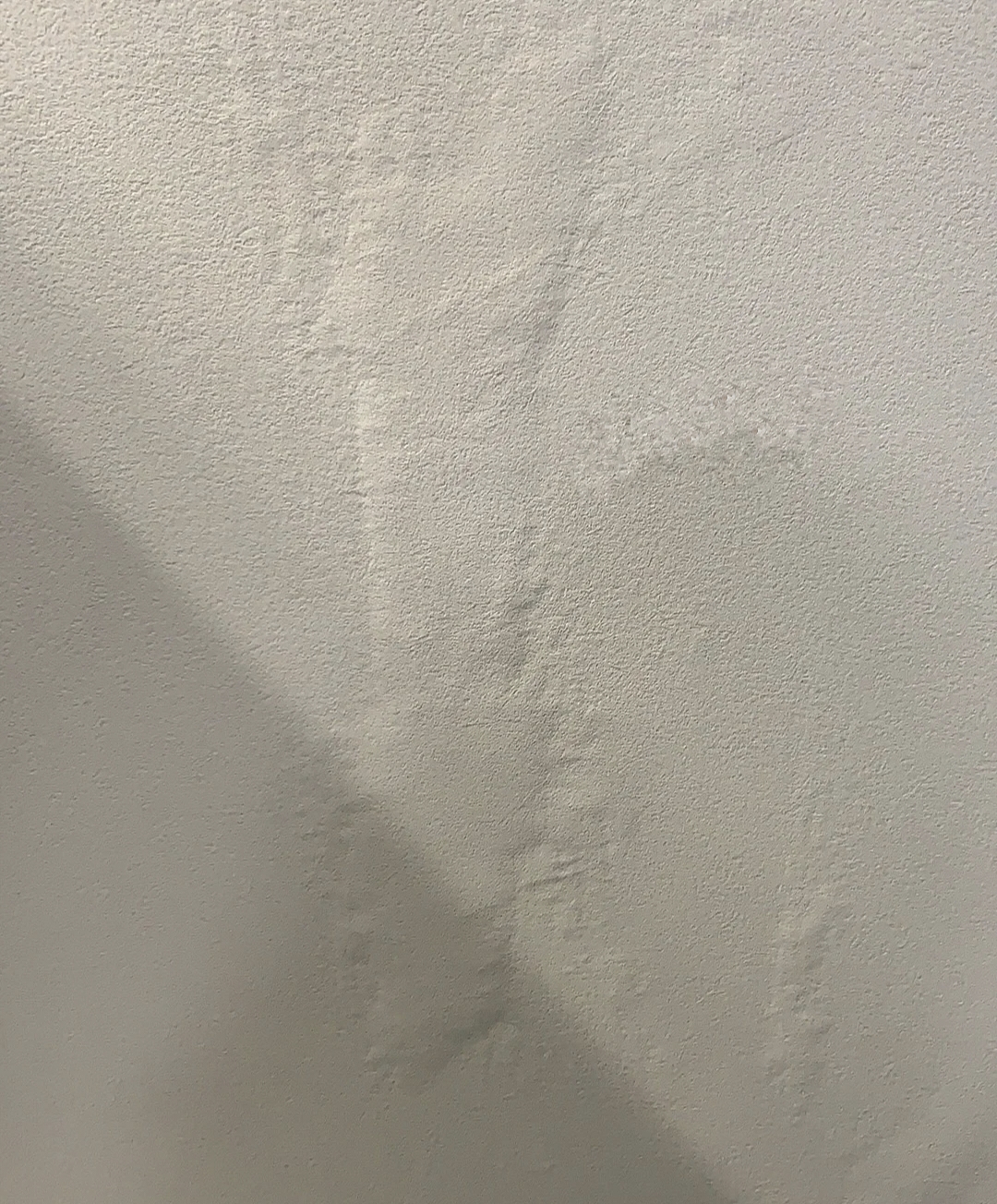

1、墙面腻子空鼓

source:google.cn

情况分析

a、施工前墙面未进行打毛、清除浮尘、油污等基层处理。

b、腻子基层完成后,未及时进行涂料施工,导致腻子风化脱落。

预防方法

a、做好基层检查及处理,做好墙面基层清洁及瑕疵修复。加气块或其他多孔砖墙体,在墙面铺一道玻纤布再进行粉刷施工;若是剪力墙墙面基层,应对墙面进行凿毛处理,清理浮尘及油污,并滚刷一道界面剂。

b、应严格按照施工程序施工,腻子基层完成后,要及时进行涂料施工。

2、墙面管线开槽部位乳胶漆开裂

source:google.cn

情况分析

a、未按照标准要求的深度进行管线预埋。

b、墙面开槽后未进行清理线槽及洒水润湿工作。

预防方法

a、管线预埋深度是指管线外表面与原粉刷面层或原砖墙面的距离,应达到15mm以上。

b、墙面开槽完成后必须清理线槽内垃圾并洒水润湿。

3、壁纸起鼓开裂

source:google.cn

情况分析

a、铺贴前墙面基层不平整或未清理干净,导致该位置粘贴不牢固;或基层含水率过高,铺贴后水汽无法排除,拱起成泡、开裂。

b、工人施工经验不足,在铺贴过程中,使壁纸褶皱,从而引起起泡。

预防方法

a、做好基层检查及处理,做好墙面基层清洁及瑕疵修复。在墙纸粘贴前,确保墙面的平整度及含水率符合要求。

b、提高施工技能,保证施工质量,使用专用的工具滚胶,并确保胶剂的质量。

4、壁纸与木饰面收口处不平整

source:google.cn

情况分析

a、前期深化设计时未考虑壁纸与木饰面收口关系的处理方式或未选用合理的工艺。

b、施工前未做基层检查,墙面基层含水率过高,或基层返潮。

c、施工人员对壁纸与木饰面收口位置处理不当。

预防方法

a、深化设计阶段,注意壁纸与木饰面间的收口方式应合理可行,通常考虑预留工艺槽。

b、施工前应对墙面基层做含水率、平整度等检查工作,铺贴时也应严格控制环境湿度,必须在满足施工要求的条件下,方可进行施工。

c、应做好技术交底,提高工人施工技术。

5、木饰面内嵌不锈钢条脱落

source:google.cn

情况分析

a、不锈钢条粘结不牢固或木饰面与不锈钢变形系数不一致,导致粘合胶脱落。

b、安装时没有留伸缩缝,受压缩后不锈钢条易变形弯曲。

预防方法

a、不锈钢条与木饰面可以通过工厂统一加工安装的方式,保证其整体性;同时注意木饰面四周要做好防潮处理,减少材料变形。

b、木饰面施工时,可以采用平接方式,使不锈钢条有足够的伸缩空间。

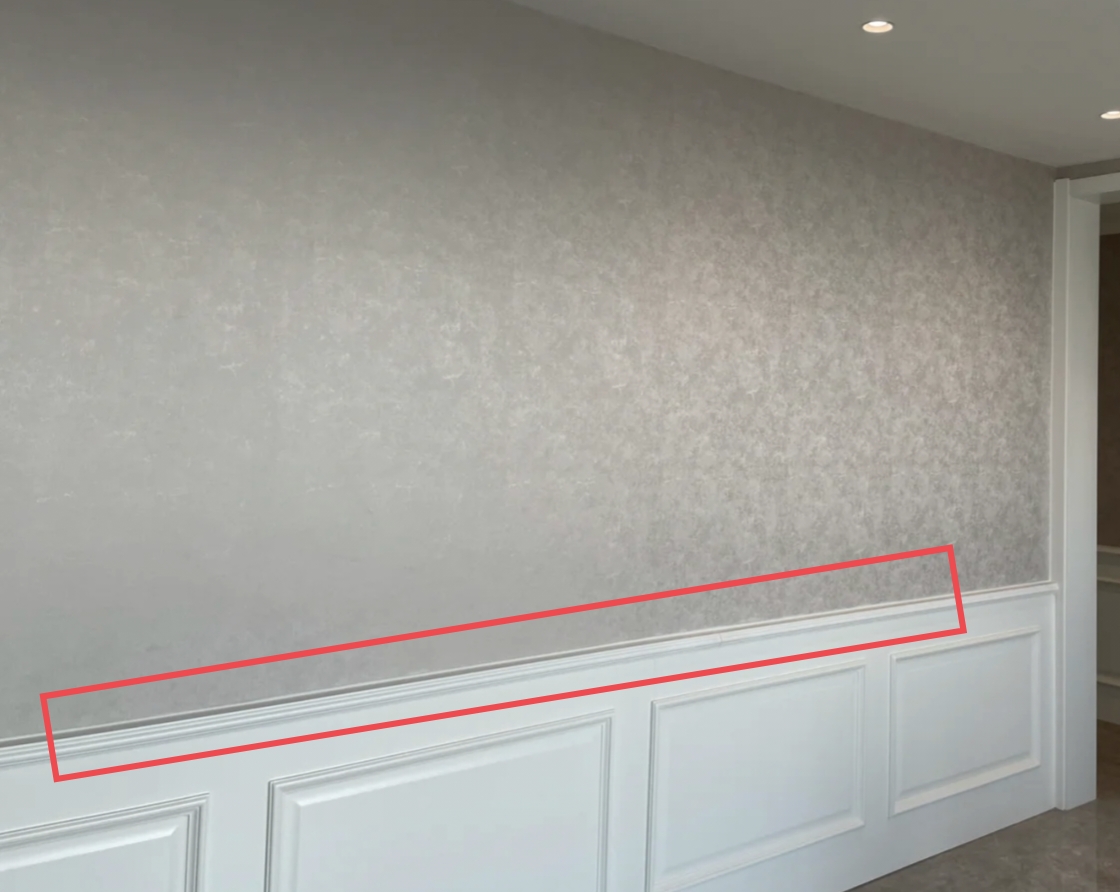

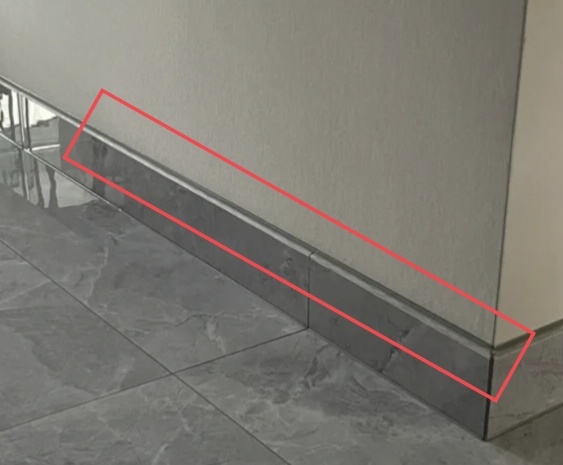

6、木饰面与石材踢脚线收口不当

source:google.cn

情况分析

a、前期图纸深化不到位,没有表达该位置的收口关系或收口处理考虑不到位。

b、技术交底工作不到位,施工监管不足。

预防方法

a、深化设计阶段应考虑清楚具体的收口关系处理方式。若先安装石材踢脚线,应控制踢脚线的标高及水平度,然后将木饰面压在踢脚线上口;若先安装木饰面,应控制木饰面下标高及水平,避免材料间存在缝隙或安装不上去。

b、施工过程中应该对各个步骤及细节把控仔细,并及时准确地对工人进行技术交底工作。

7、木饰面与墙面石材收口不当

source:google.cn

情况分析

a、前期图纸深化不到位,石材与木饰面相接位置,未考虑收口工艺优化。

b、未做基层检查,原基层墙面平整度不达标存在偏差,导致安装后完成面发生偏差。

预防方法

a、深化设计阶段应考虑深化改进收口方式,改变直接硬接收口的方法,通过石材侧角及木饰面离缝的安装方法,实现平接的优化工艺。

b、施工前,要做好基层检查及处理工作,控制基层墙面平整度及木饰面和石材饰面完成面的平整度。

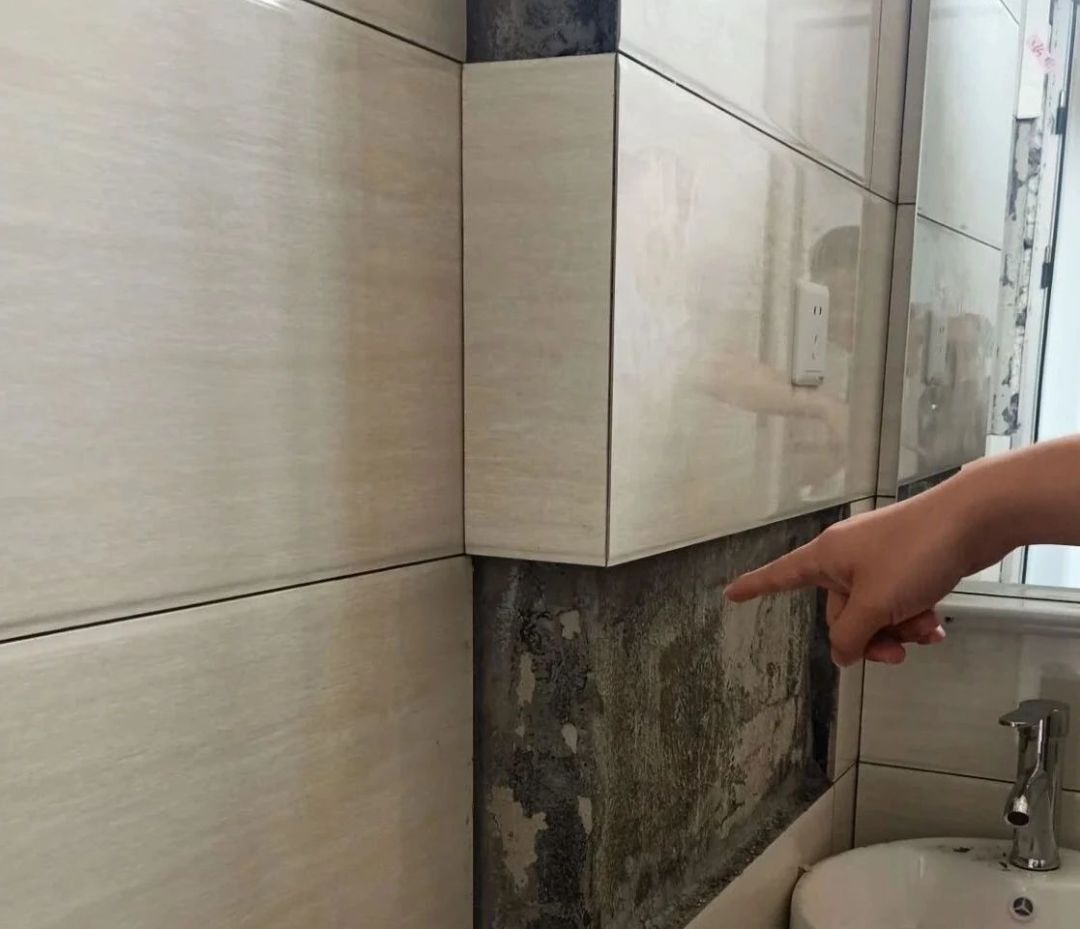

8、墙面石材出现爆角情况较多

source:google.cn

情况分析

a、前期深化设计时未考虑阴阳角位置的拼接方式。

b、石材在运输过程中及到现场堆放过程中未注意保护,施工前未进行材料检查。

c、现场施工操作不当,石材切角采用传统的切割方式,爆边爆角严重。

预防方法

a、前期深化排版过程中,注意阴阳角的收口方式,采用侧边对拼,有效控制爆边的概率。

b、加强对现场材料的质量检查,破损石材坚决不允许进场。

c、现场施工过程中,注意施工顺序、质量,并使用专用的石材切割工具。

9、墙砖空鼓脱落

source:google.cn

情况分析

a、墙面基层处理不到位。

b、砖体背面未清洁干净。

c、粘结层厚度不够。

d、瓷砖铺贴时未压实。

e、铺贴时未预留缝隙。

预防方法

a、施工前必须进行基层检查及基层处理步骤,并对墙面进行浇水湿润处理。

b、在批刮粘结剂之前,砖体背面的灰尘、污渍等需处理干净。

c、批刮粘结剂的厚度应保证在5~7mm。

d、在铺贴时,要用橡皮锤充分均匀的敲打瓷砖表面,保证平整压实。

e、在铺设瓷砖的时候,要预留足够缝隙,通常不小于1mm。

10、墙砖拼缝不齐

source:google.cn

情况分析

a、施工前未进行材料检查,铺贴过程中使用了品质不好的墙砖。

b、施工技术不到位,现场监管不到位。

预防方法

a、在施工前检查瓷砖是否存在裂痕、破损、缺角等瑕疵,还需要检验平整度、纹理色泽等。

b、严格筛选施工人员,做好技术交底工作,加强学习与培训。在施工过程中加强监控与检查。

地面工程常见质量通病及预防方法

source:google.cn

室内装修工程中,地面工程最常见的质量通病,大体上可以分为以下几类:木地板铺装后色差明显、木地板铺装后空鼓起拱、地砖空鼓松动、地砖接缝不齐、地砖缝隙渗水、地面石材开裂、石材楼梯踏步边缘崩角、地毯起拱、水泥自流平起砂起泡、水泥砂浆止水坎被破坏等。

1、木地板铺装后色差明显

source:google.cn

情况分析

施工前未对地板进行材料检查及分类整理,没有将颜色相近或者几乎一致的地板与色差较大的地板区分开,而是杂乱的混合在一起造成了色差明显的情况。

预防方法

施工前根据实际环境、场地、尺寸、颜色,有规律地排列分类。颜色相近或几乎一致的地板尽量安装到同一个区域,或者把色差较大的地板安装到日常看不到或者被家具遮住的区域。

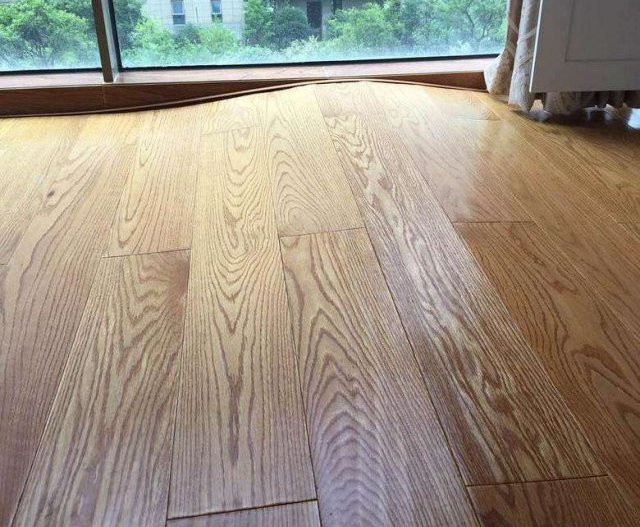

2、木地板铺装后空鼓起拱

source:google.cn

情况分析

a、施工安装前,地面基层不平整或未清理干净,没有将基底弄干燥,找平层未完全干透变进行施工,未铺设防潮层或地板四周未留通气孔。

b、板块间未预留缝隙或缝隙过密,没有伸缩空间。

预防方法

a、做好基层检查及处理,做好地面基层清洁及瑕疵修复,确保墙面的平整度及含水率符合要求,施工时需严格按照施工步骤及标准进行操作。

b、铺设地板时,要留有一定的缝隙供地板伸缩。

3、地砖空鼓松动

source:google.cn

情况分析

地面基础处理不到位,砖体背面未清洁干净,瓷砖铺贴时未压实、未预留足够缝隙,铺贴后养护不到位,砖体未充分用水浸泡处理,结合层砂浆太稀或水泥掺量太少。

预防方法

施工前进行基层检查、处理、瓷砖浸泡、基层浸润等步骤,同时砖体背面的灰尘、污渍等需处理干净。在铺贴时,要预留足够缝隙,并用橡皮锤充分均匀的敲打瓷砖表面,保证平整压实。注意铺贴后的养护工作。

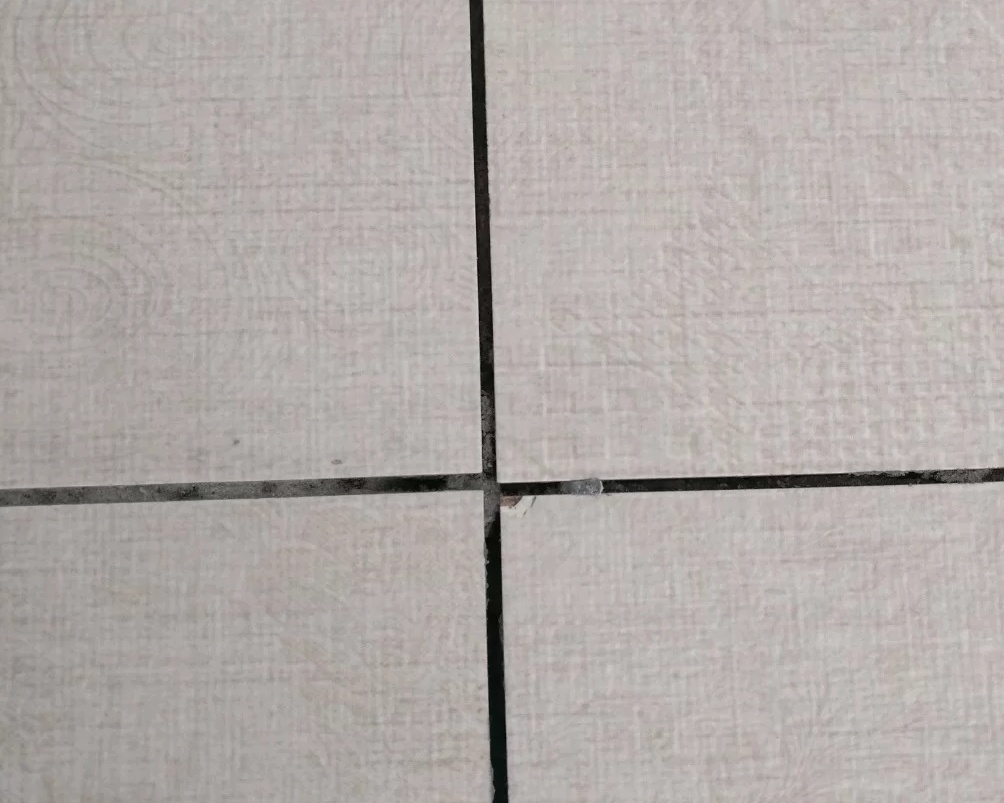

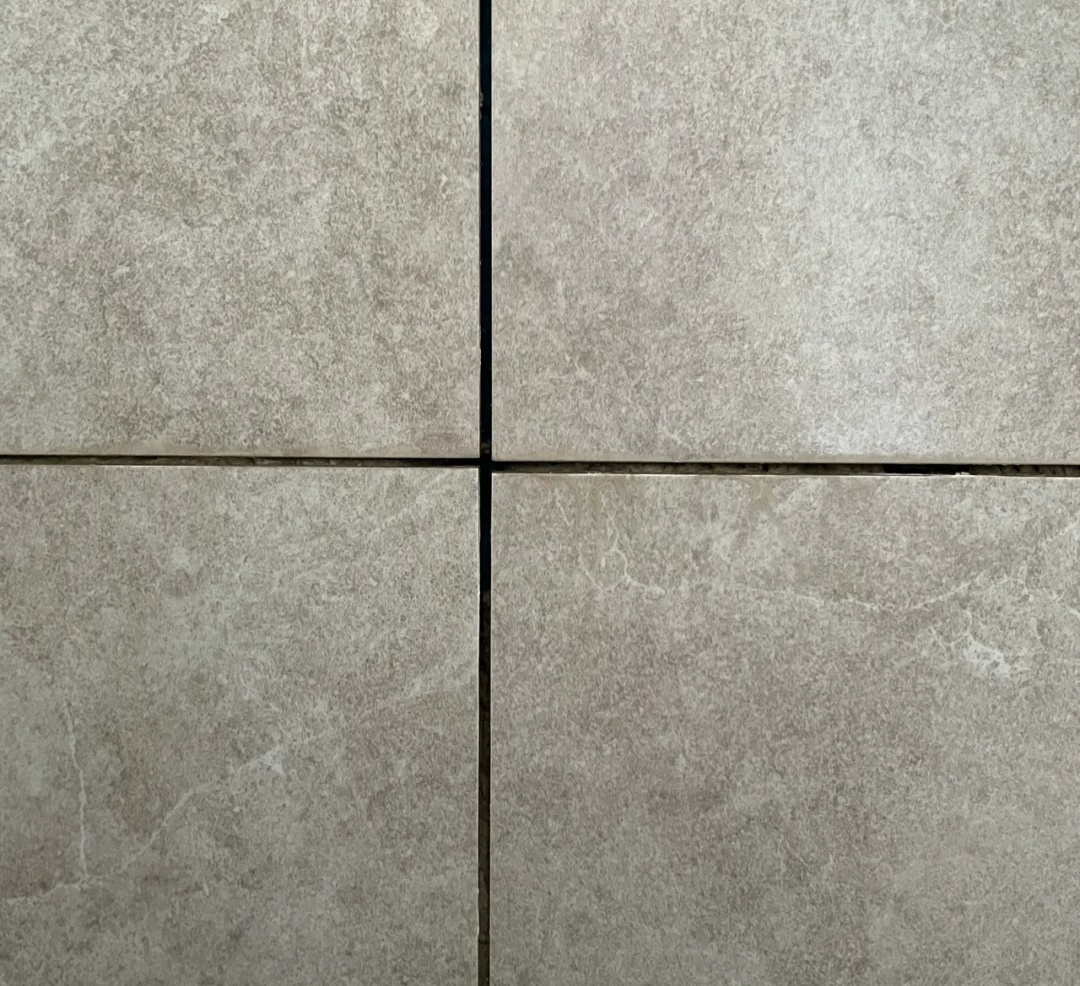

4、地砖接缝不齐

source:google.cn

情况分析

a、材料前期选料不严,入场后未进行材料检查,规格尺寸有差异。

b、粘结层砂浆稠度较大且未进行试铺,一次成活造成板块铺贴后走线较大。

c、各房间水平标高线不统一,交接部位地面高低差。

预防方法

a、做好材料检查,严格品控,同时,同一房间使用的面砖规格尺寸必须相同,不合格产品必须剔除。

b、控制好砂浆粘稠比例,提前试铺排好之后再固定铺贴。

c、随时用水平尺和直尺找准,各房间和楼道的标高必须一致。

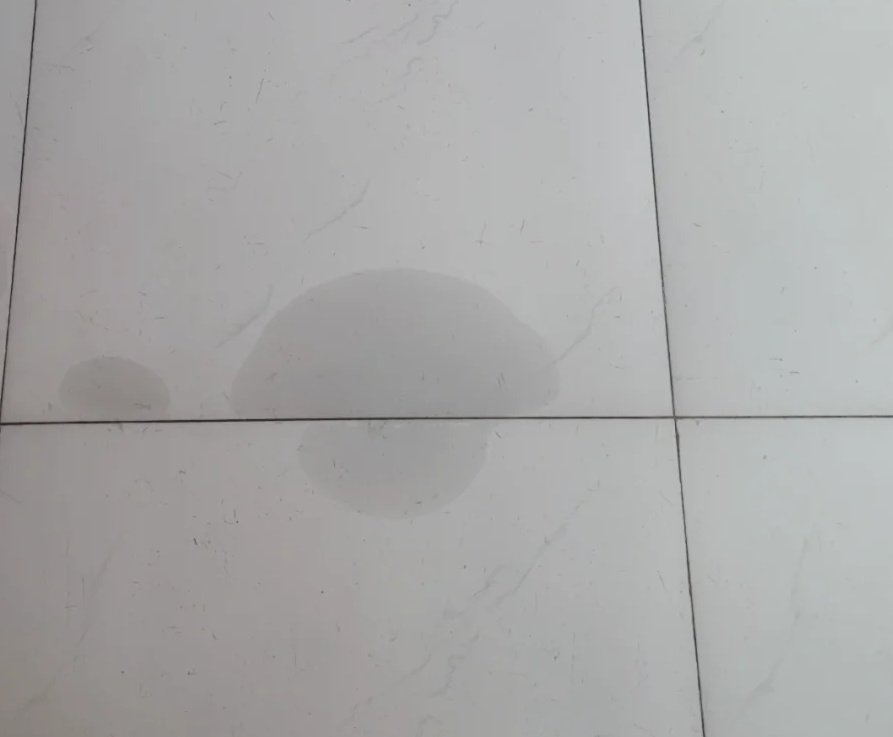

5、地砖缝隙渗水

source:google.cn

情况分析

a、地砖拼缝未进行嵌缝处理,导致基层潮气从缝隙处泛出。

b、施工时粘结层水分过多,导致安装过程中地砖被污染。

c、未做成品保护,后期其他施工对完成面造成二次污染。

预防方法

a、地砖安装完成后进行嵌缝处理,完成后应及时对地砖表面进行清理。

b、严格控制地砖粘结层的水分含量,加强安装质量管理。

c、整体工程未完成前,最好做好现场成品保护工作。

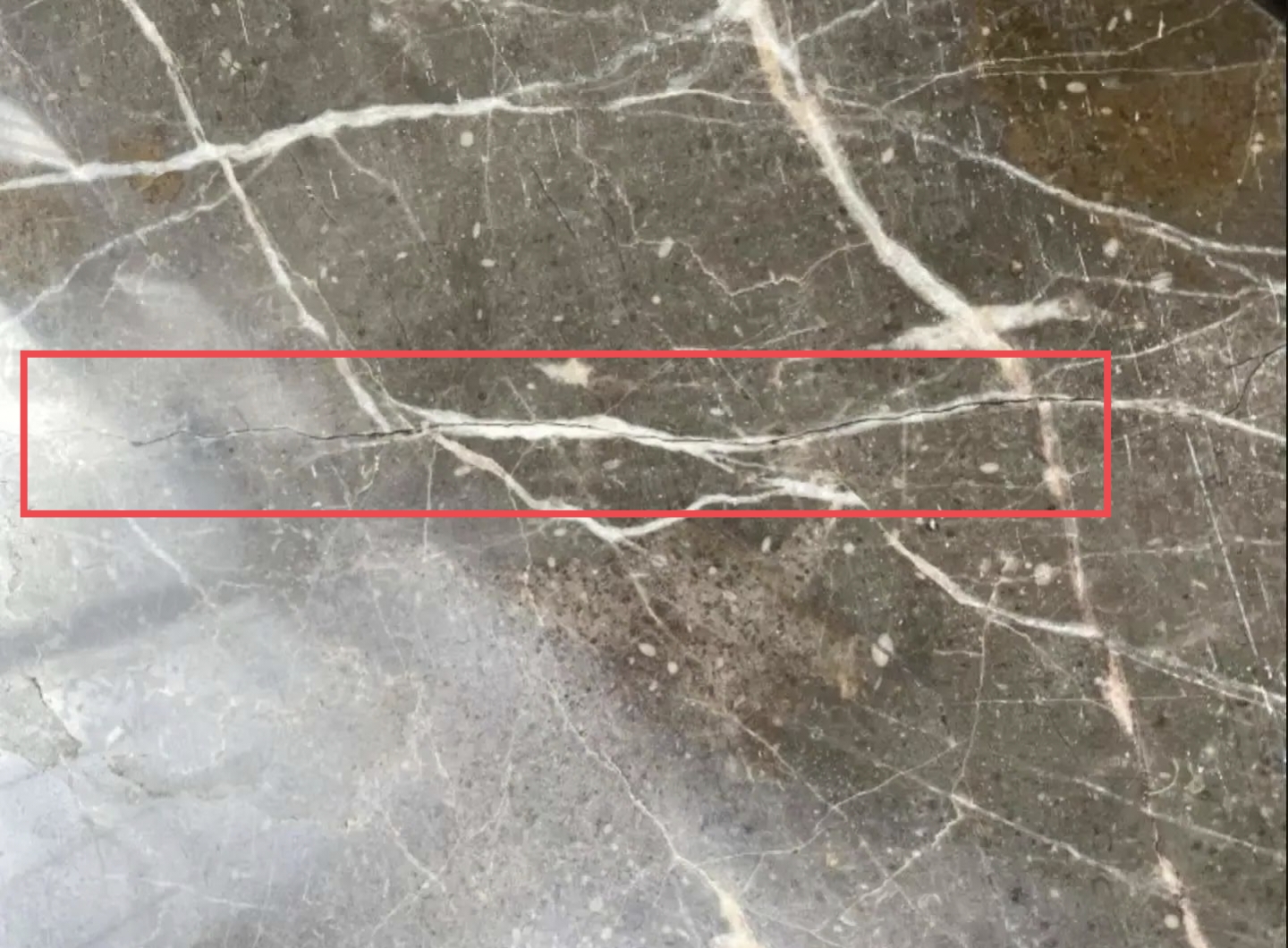

6、地面石材开裂

source:google.cn

情况分析

a、材料前期选料不严,入场后未进行材料检查,石材本身有很多暗裂缝,后期使用久了裂缝处就会开裂。

b、基层砂浆填充不实,长期踩踏后发生断裂现象。

c、使用过程中超重荷载或受力不均匀,产生裂缝。

预防方法

a、石材进场时,预先剔除有裂缝、掉角、翘曲现象的板材,防止出现更多裂缝。

b、基层应平整,确保无空鼓的现象。

c、尽量避免使用过程中出现超重荷载情况发生;石材养护结束后,及时做好防护。

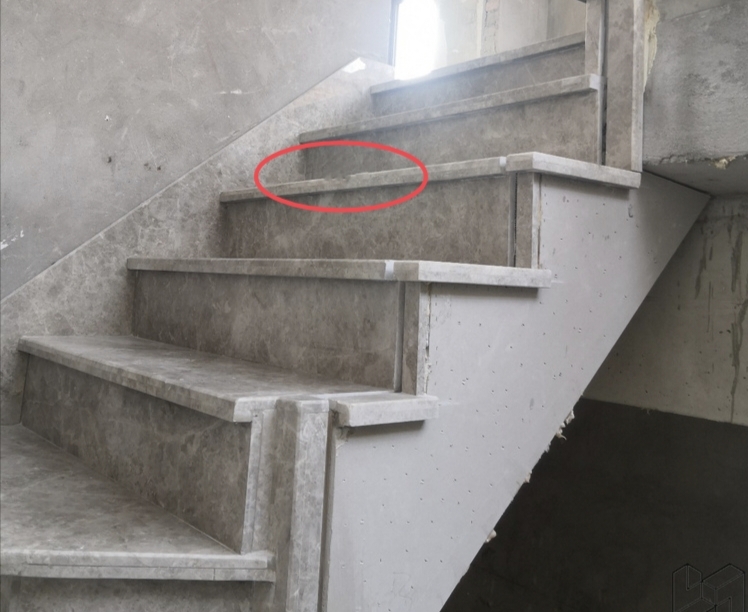

7、石材楼梯踏步边缘崩角

source:google.cn

情况分析

a、石材踏步未采用倒角处理。

b、防滑槽开槽位于石材踏步悬挑位置,导致石材强度降低,出现断裂现象。

c、石材踏步完成后,未进行成品保护。

预防方法

a、石材踏步边要进行 45°倒角处理。

b、石材踏步悬挑宽度不超过20mm,且防滑槽距边缘30mm以上。

c、踏步石材铺贴完成后,以基层板包角,进行石材踏步保护。

8、地毯起拱

source:google.cn

情况分析

a、地毯在运输过程中未进行保护,铺贴前未提前将地毯摊开扯平。

b、地面基层潮湿、不平整,导致地毯起拱。

c、地毯毛刺安装不牢固,导致地毯起拱。

预防方法

a、铺贴地毯前,应摊开地毯,让其自然收缩。安装时应使用专用地毯撑,确保地毯拉直、绷紧。

b、确保地面基层平整、洁净等,要进行基层检查,确保含水率符合施工要求。

c、在安装毛刺的过程中,确保倒毛刺的安装固定,固定间距不超过30cm。

9、水泥自流平起砂起泡

source:google.cn

情况分析

a、基底密封不足,吸收了水泥自流平的水分。

b、浆体粉度太高,会容易出现气泡。

c、浆体自然流平后,未用消泡工具进行消泡处理。

预防方法

a、原基层的断水及底漆封闭要做到位。

b、浆料和水配比均衡,使用机器搅拌到位,搅拌好的自流平尽量在半小时之内用完。

c、用带齿的靶子将自流平靶开,待其自然流平后,用带齿的滚子在上面滚动,放出气泡中的气体,从而进行消泡处理。

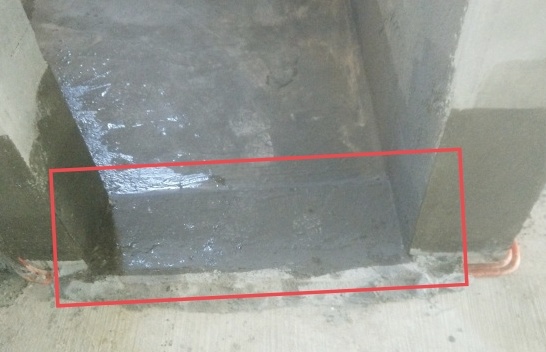

10、水泥砂浆止水坎被破坏

source:google.cn

情况分析

a、墙面与止水坎之间未做连接加强处理。

b、水泥砂浆止水坎内部未预埋钢筋。

c、水泥砂浆门槛石与地面粘结力不够

预防方法

a、墙面与止水坎做加固处理,止水坎应伸入墙体20mm。

b、门槛石需采用湿铺法设置,并预植钢筋做加固处理。

c、门槛石安装前需对基层进行凿毛、刷界面剂处理,并浇筑C20细石混凝土止水坎。

(本文的图片均来源于网络,版权归原作者所有)

有关室内装修常见质量通病及预防方法的内容就先给大家讲解到这里了,

下面,还是用一张导图来总结一下今天的内容:

△点击保存,欢迎转发分享

△文中部分图片源于网络,如有侵权,请联系小编~

  更多推荐

- End -

看完记得点赞、转发、在看3连

找dop032,领“dop设计大礼包”

点击“阅读原文”,为自己的实力加分!

↓↓↓

以下内容需要登录观看

登录
#设计通识

本内容仅代表作者观点,不代表本平台立场。本内容系作者授权发布,末经许可,不得转载

收起
表情
发送

来抢个沙发吧~

游客

游客 开通会员

资料 0 提问 0
笔记 0 回答 0
图文 0 人气 0

最新图文 查看更多 >
