为什么石膏板吊顶和隔墙,老是开裂?

 > 修改于2023-03-24 阅读 584
更多

source:google.cn

dop设计(ID:dopdesign)原创

作者丨dop设计

编辑丨丽子

之前分享过《去现场,该关注哪些质量通病? (30条dop经验)》,有小伙伴们反馈说想看更多的现场施工知识,今天就为大家带来这篇《为什么石膏板吊顶和隔墙,老是开裂?》。

现在我们将从4方面来探讨4种金属支撑结构的工艺与通病:

1、石膏板吊顶,开裂了,怎么办?

2、石膏板隔墙,开裂了,怎么办?

3、“钢架+石材”墙面工艺解读

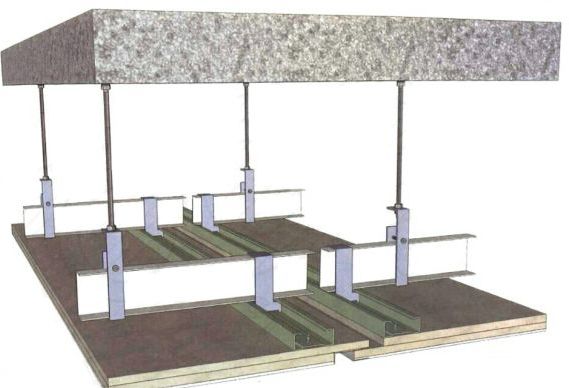

4、“金属支座+成品面板”地面工艺解读

Ps:本文实操性强,建议先收藏,再阅读,在项目上遇到后,直接逐文排查!

01“轻钢龙骨+石膏板”吊顶工艺

www.shejidedao.com联系VX:dop032  回复“公众号”加群

source:google.cn

室内装修工程中,顶面饰面做法最常见的就是石膏板吊顶,也被称为“轻钢龙骨+石膏板”吊顶

1、概念组成

source:google.cn

“轻钢龙骨+石膏板”吊顶工艺,是以轻钢龙骨作为支撑结构框架,纸面石膏板+乳胶漆作为饰面材料的饰面工艺,实际项目中,基本90%以上的装饰工程都是采用这种做法。

主要组成材料有吊筋、主龙骨(承载龙骨)、副(次)龙骨、横撑龙骨、配套吊件、螺栓、纸面石膏板等。

2、施工工艺

施工流程为:

前期准备→测量放线→安装吊筋→安装龙骨构架→验收隐蔽工程→安装石膏板→嵌缝处理→刮批腻子→涂刷乳胶漆

a、前期准备

前期完成设计图纸施工材料的加工准备等。

施工现场除了必要的材料、设备、人员等条件外,还要保证搭设的脚手架已验收,施工中电动工具在规定的作业时间内使用,同时机械噪声等符合环保要求等。

source:google.cn

b、测量放线

根据吊顶设计标高弹出吊顶线作为安装的标准线,再根据图纸要求,在空间顶面弹出主龙骨的位置,并从吊顶中心向两边分,同时标出吊杆的固定点

source:google.cn

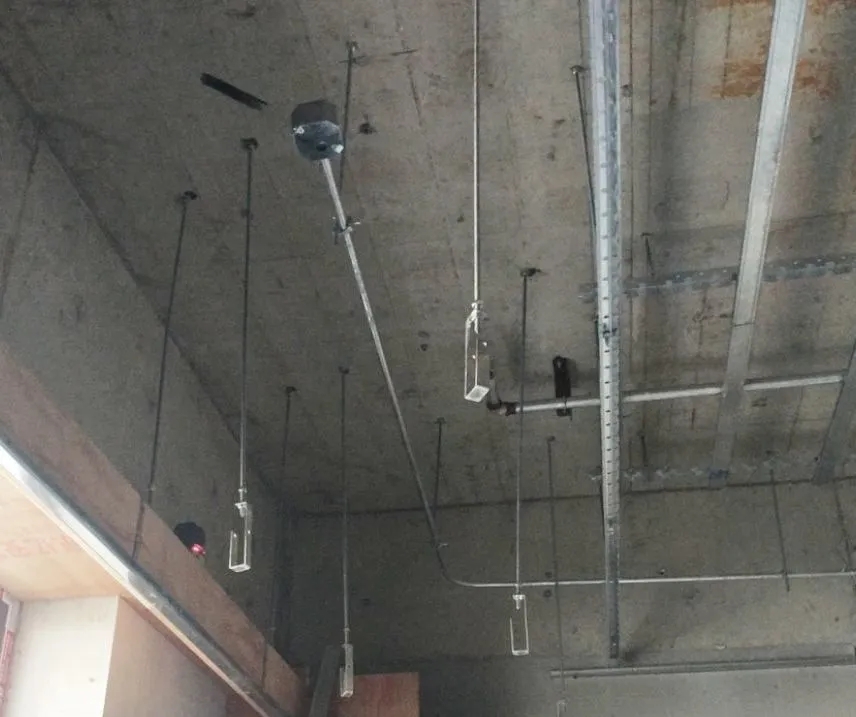

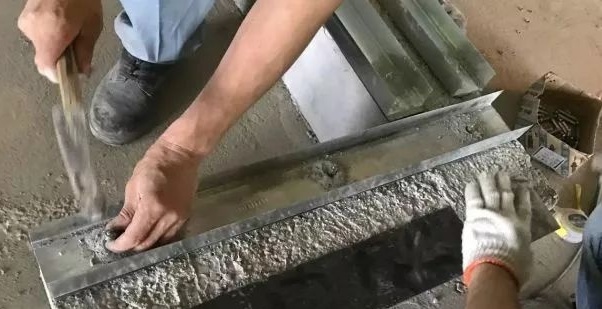

c、安装吊筋

确定好吊杆的位置后,便可通过安装吊杆预埋件,刷防锈漆,再与吊杆焊接的方式安装吊杆,也可以通过使用膨胀螺栓固定吊杆。

source:google.cn

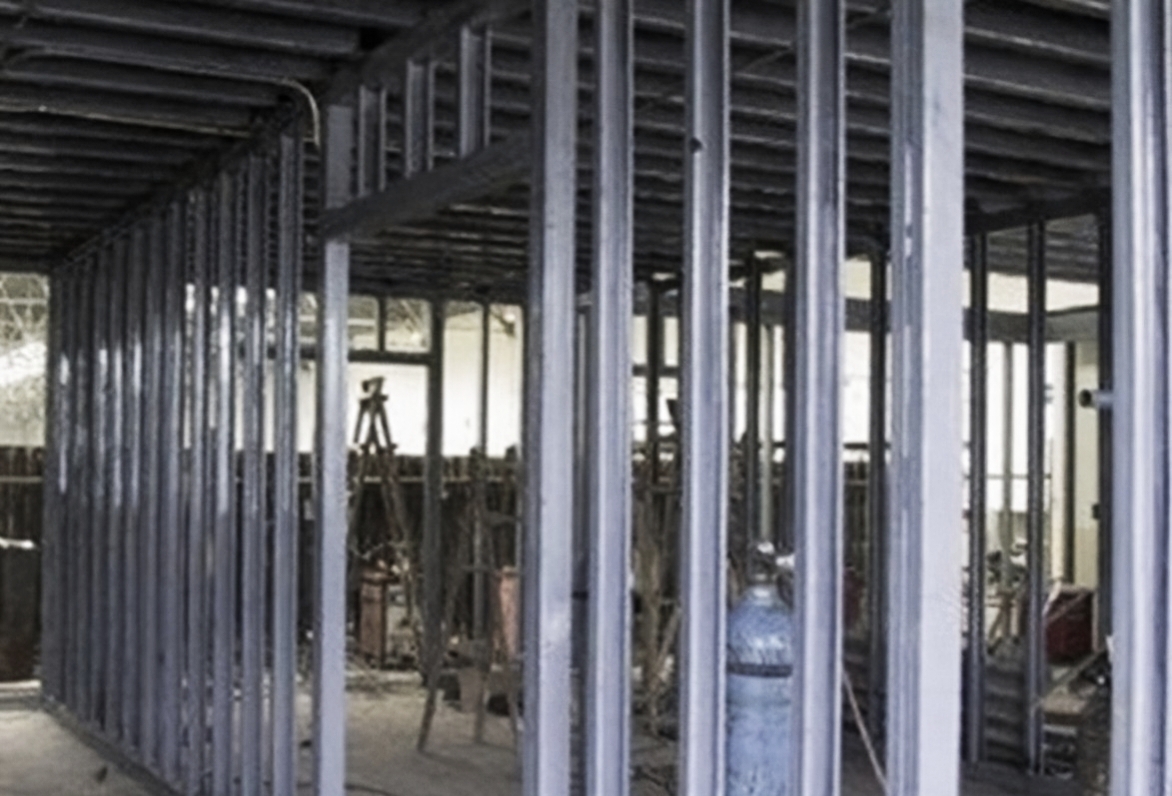

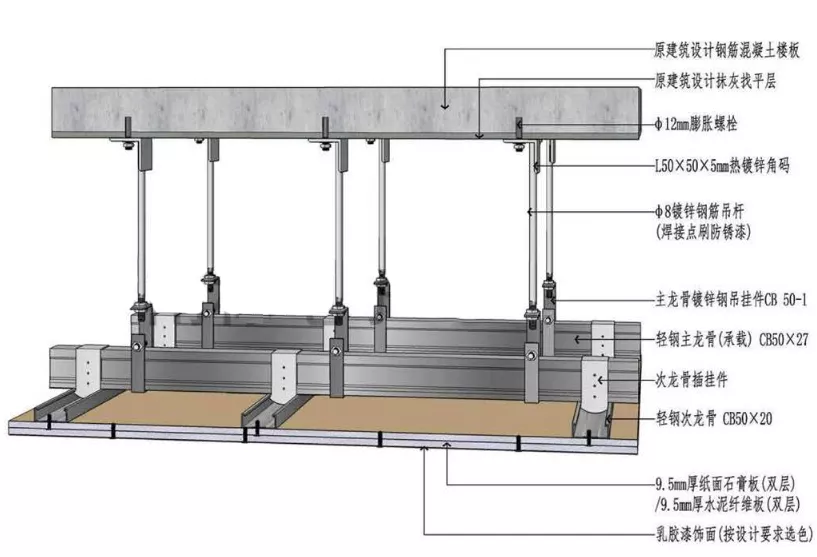

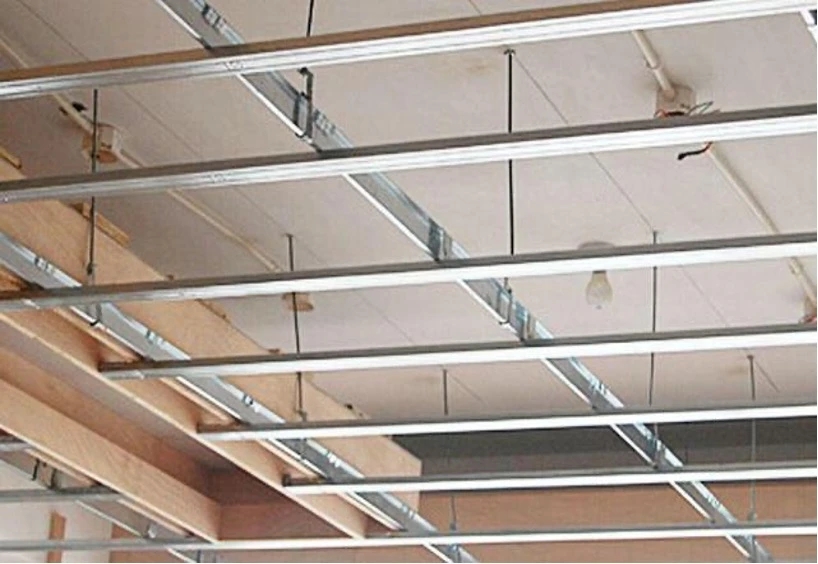

d、安装龙骨框架

source:google.cn

① 安装边龙骨

沿墙或柱弹出的水平龙骨线把L型边龙骨用自攻螺钉固定在墙面预埋木砖上,再用塑料胀管自攻螺钉与墙面固定。

source:google.cn

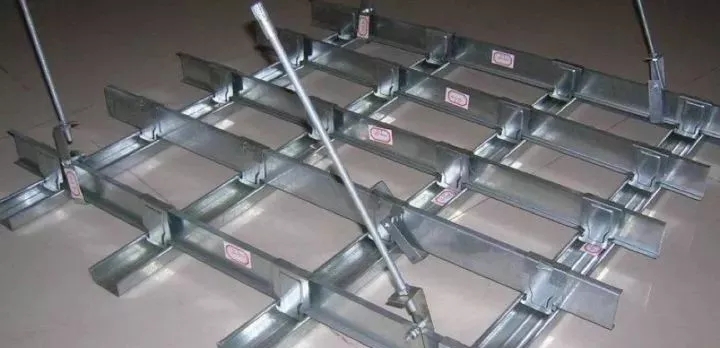

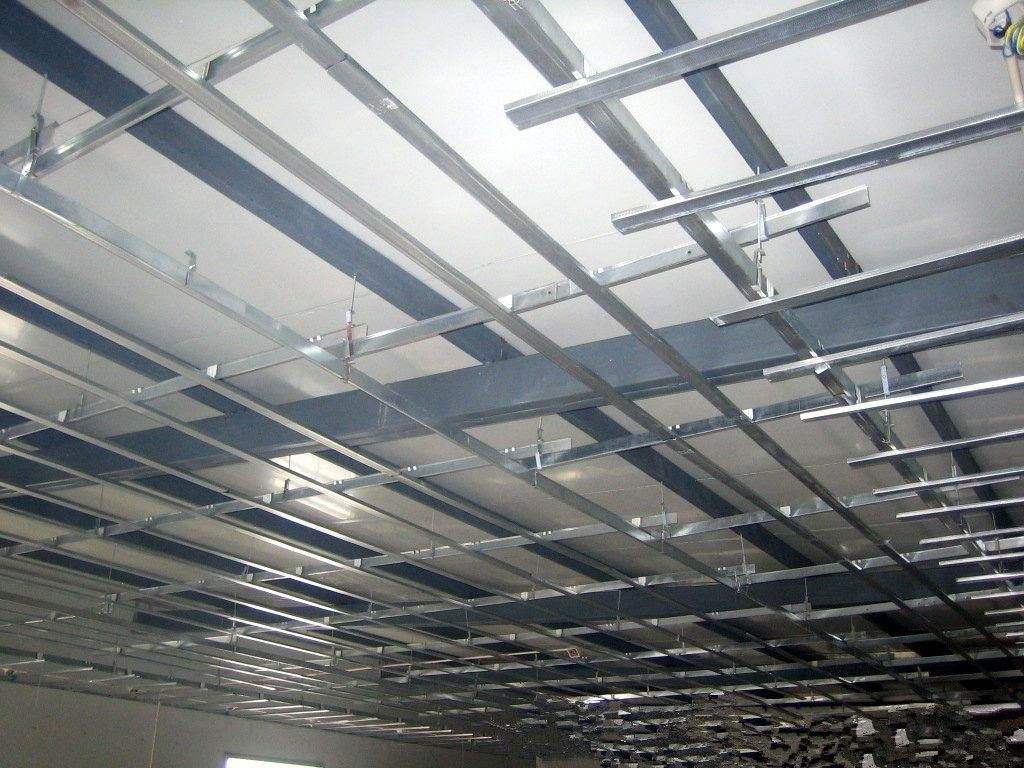

② 安装主龙骨

将主龙骨吊挂在吊杆上,主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开,并随时检查龙骨平整度。

长向安装时应起拱,起拱高度为房间宽度的1/200

source:google.cn

③ 安装次龙骨

用T形镀锌连接件铁片固定次龙骨,并应紧贴在主龙骨上。吊顶灯具、风口及检修口等位置应设附加吊杆加强龙骨

source:google.cn

e、验收隐蔽工程

在水电安装、试水、打压完毕后,应进行隐蔽检查,待检查合格后,方可进入下一步施工。

f、安装石膏板

纸面石膏板与龙骨应在自由状态固定,应从一块板的中间向板的四边进行固定。

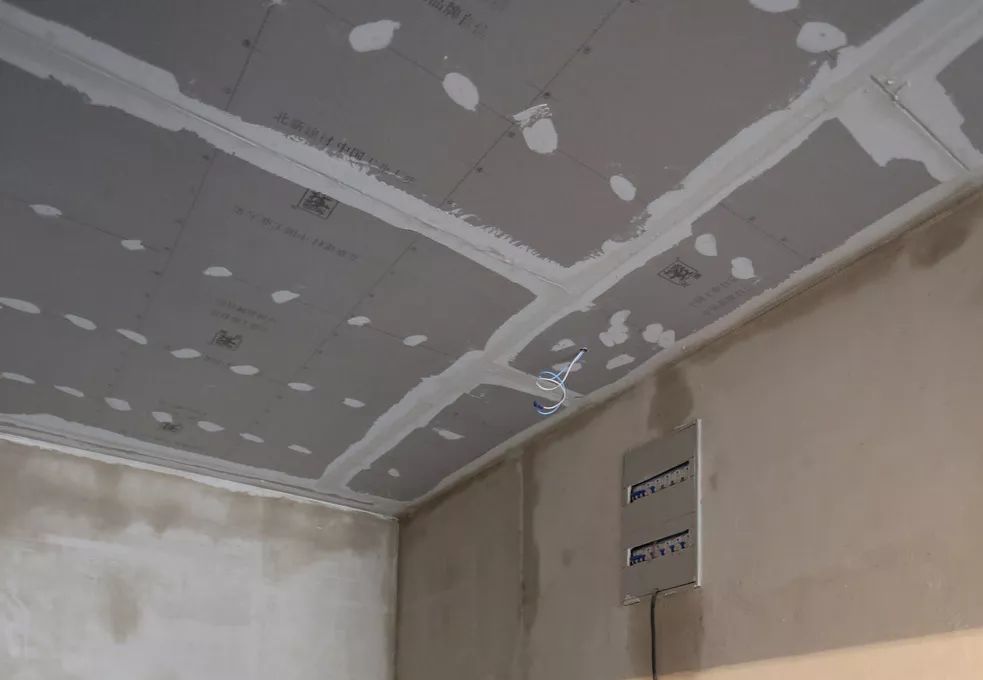

长边(包封边)应沿纵向次龙骨铺设,石膏板接缝应错开,螺丝钉头宜略埋入板面,但不得损坏纸面。

source:google.cn

g、嵌缝处理

用石膏粉拌白乳胶或聚乙烯胶水制成嵌缝石膏膏体,需要密实地填充缝隙,注意抹刀要收平。待整体干透后粘贴嵌缝带,注意绷带宽度要比缝隙每侧宽出来最少50mm

source:google.cn

h、刮批腻子

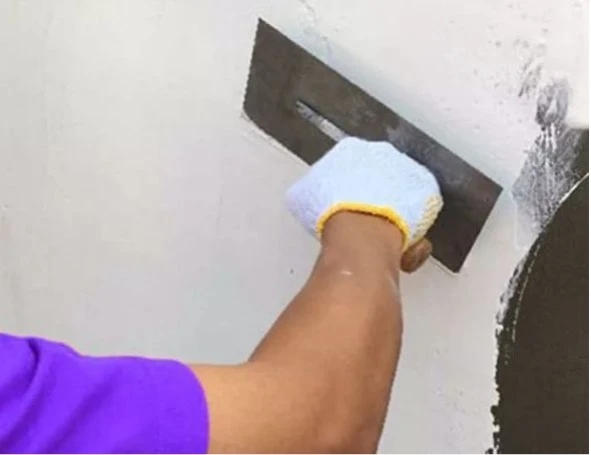

在石膏板的面层上进行批刮腻子。批刮腻子时,先批刮底部腻子,简单的进行一个封闭找平。然后所有底层腻子完成以后再来批刮面层的腻子。

source:google.cn

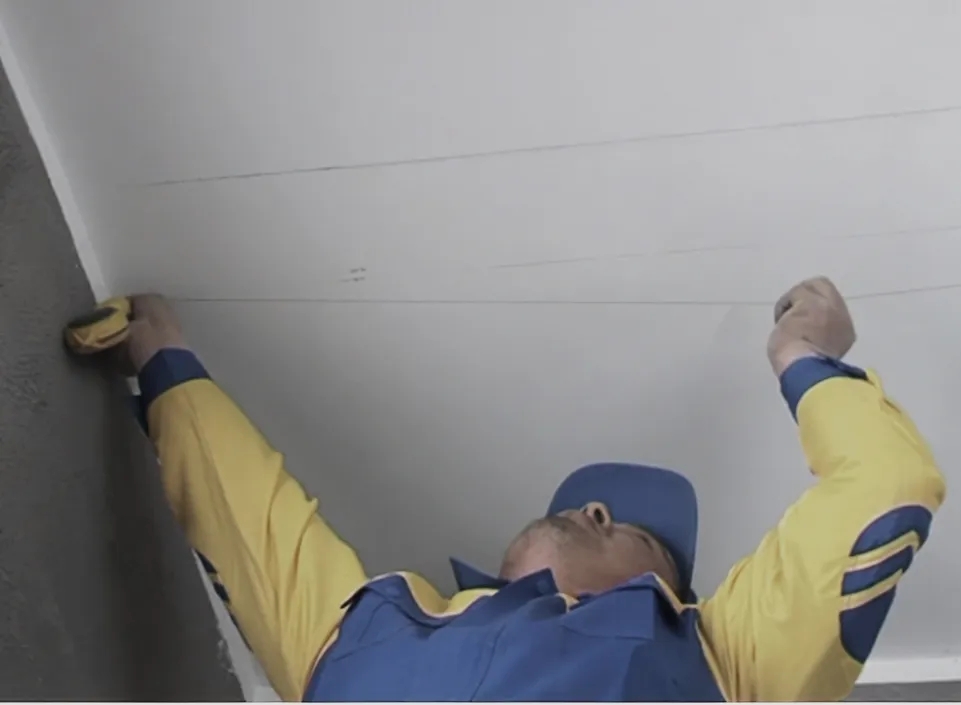

i、涂刷乳胶漆

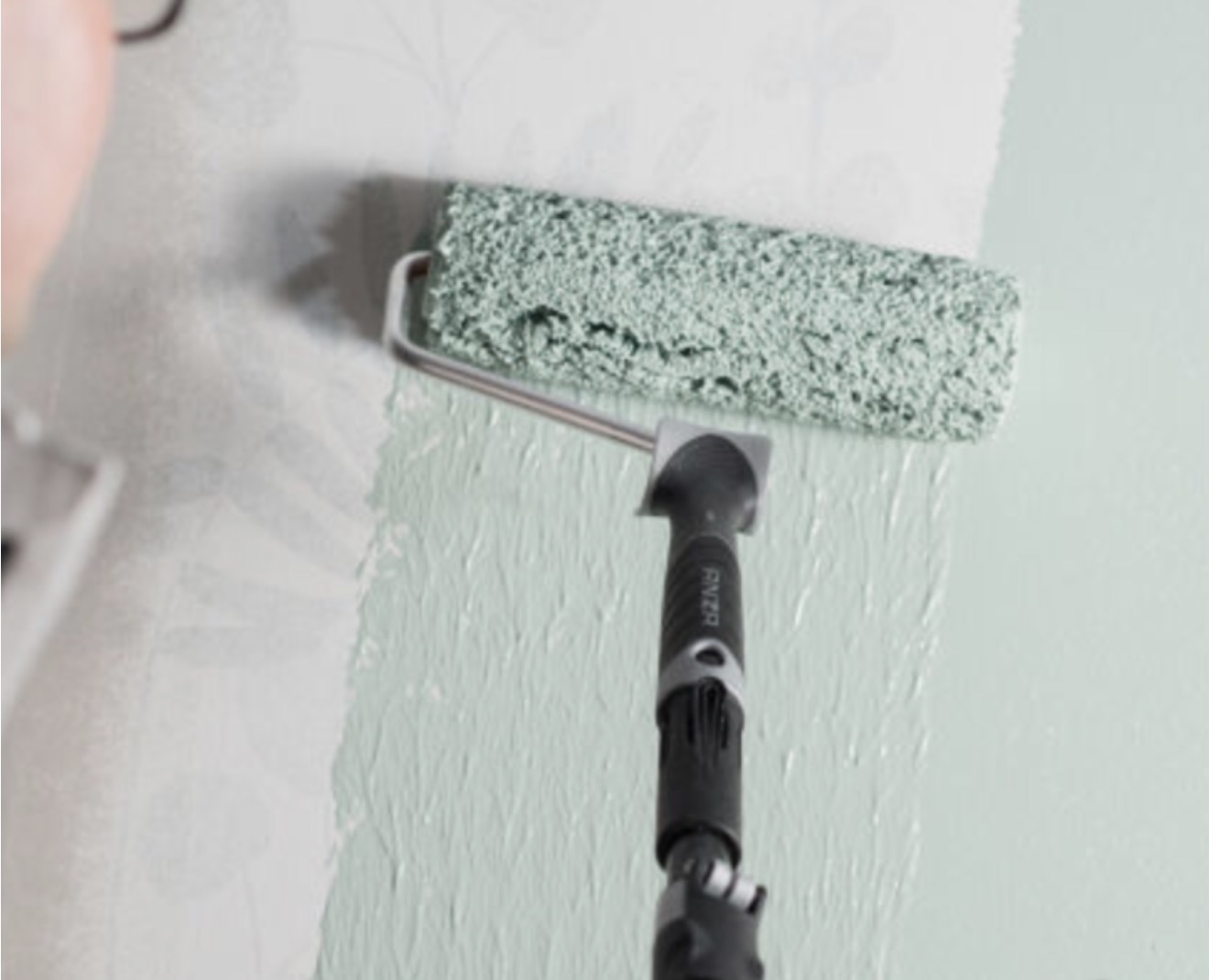

待腻子层干燥后进行打磨处理,再进行乳胶漆的涂刷即可。通常刷一遍底漆,两边面漆

source:google.cn

3、注意事项

a、弹线必须准确,安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。

b、龙骨必须牢固、平整,龙骨严禁有硬弯,应保证龙骨的整体刚度,龙骨分格的间距尺寸必须符合设计要求。

source:google.cn

c、罩面层必须平整,纸面石膏板铺设前应弹出分格线。

d、直线长度超过12m的各类走道、大面积顶面应进行预留伸缩缝处理。

source:google.cn

e、各类木制作叠级造型、灯槽、拱形、弧形顶棚含水率≤12%。

f、大于3kg的灯具、电扇及其他重型设备严禁安装在龙骨上。

4、质量通病

比较常见的质量通病有吊顶石膏板不平整、吊顶转角处开裂等。

a、 吊顶石膏板不平整

source:google.cn

情况分析:

1)龙骨上直接悬吊重物,导致顶面造型发生局部变形。

2)石膏板固定不牢,固定间距过大。

3)石膏板吊顶未做起拱处理。

4)过长石膏板吊顶未设置伸缩缝。

预防方法:

1)吊顶内的设备管线在封板之前应进行验收,独立吊挂件支撑,不可与吊顶共用。

2)石膏板中间自攻螺丝的间距小于200mm,自攻螺丝与板边的距离不小于10mm 并不大于16mm。

3)主龙骨平行于空间长边方向排布,并按长边距离的1/200到1/300起拱。

4)顶面石膏板长度每15m或者石膏板面积达到100平方米时应设置伸缩缝。

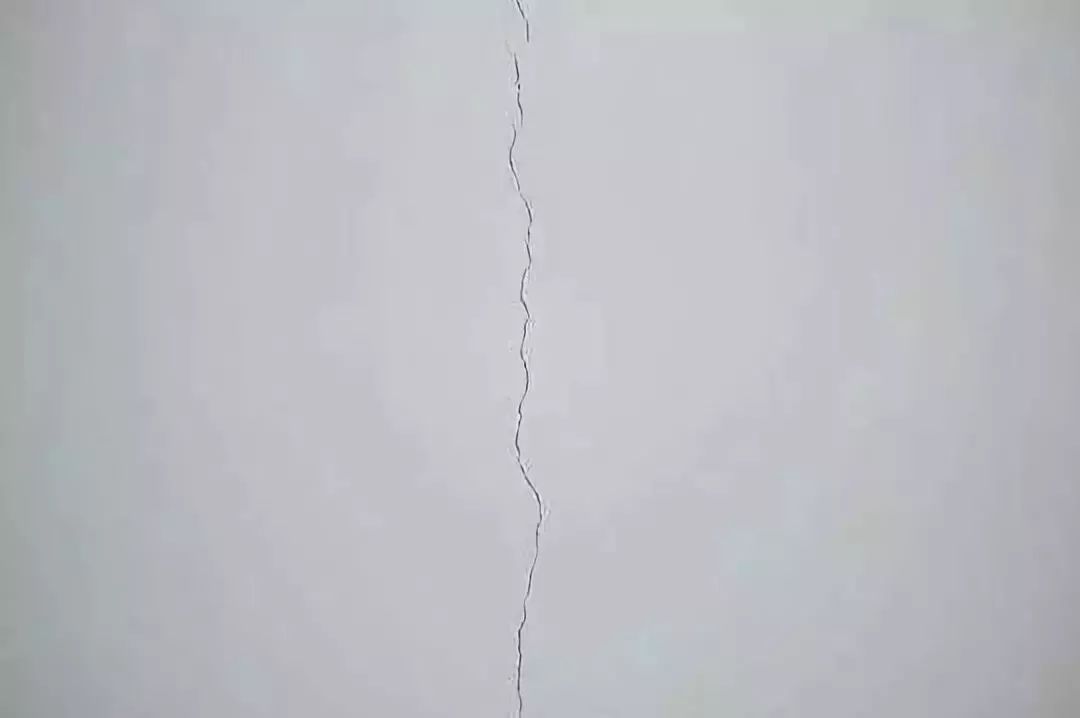

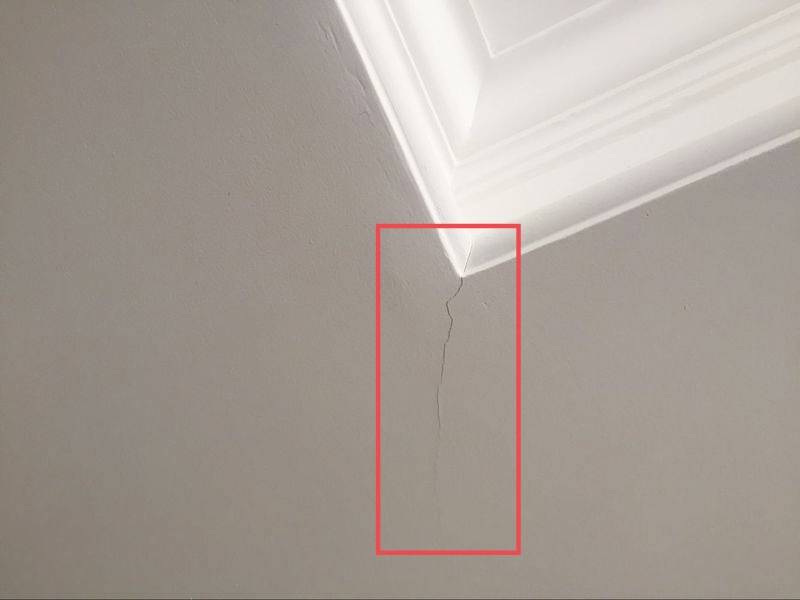

b、吊顶转角处开裂

source:google.cn

情况分析:

为什么会开裂?

1)吊筋长度过长,大于1.5米,未设置反支撑,侧面板容易变形。

2)吊顶面积过大,未设置伸缩缝。

3)整体造型靠顶面主龙骨吊挂固定,侧面板无支撑点。

预防方法:

开裂了怎么办?

1)吊筋长度超过1.5m需要设置反支撑。

2)顶面石膏板长度每15m或者石膏板面积达到100平方米时应设置伸缩缝。

3)造型侧面转角处加主龙骨,增加造型强度防止造成骨架交形;

轻钢龙骨之间的连接必须牢固,封石膏板时,转角处可先封一层“L型”木工板再封石膏板。

02“轻钢龙骨+石膏板”隔墙工艺

www.shejidedao.com联系VX:dop032  回复“公众号”加群

source:google.cn

室内装修工程中,“轻钢龙骨+石膏板”的组合,除了应用于吊顶外,还广泛应用于隔墙做法之中。

1、概念组成

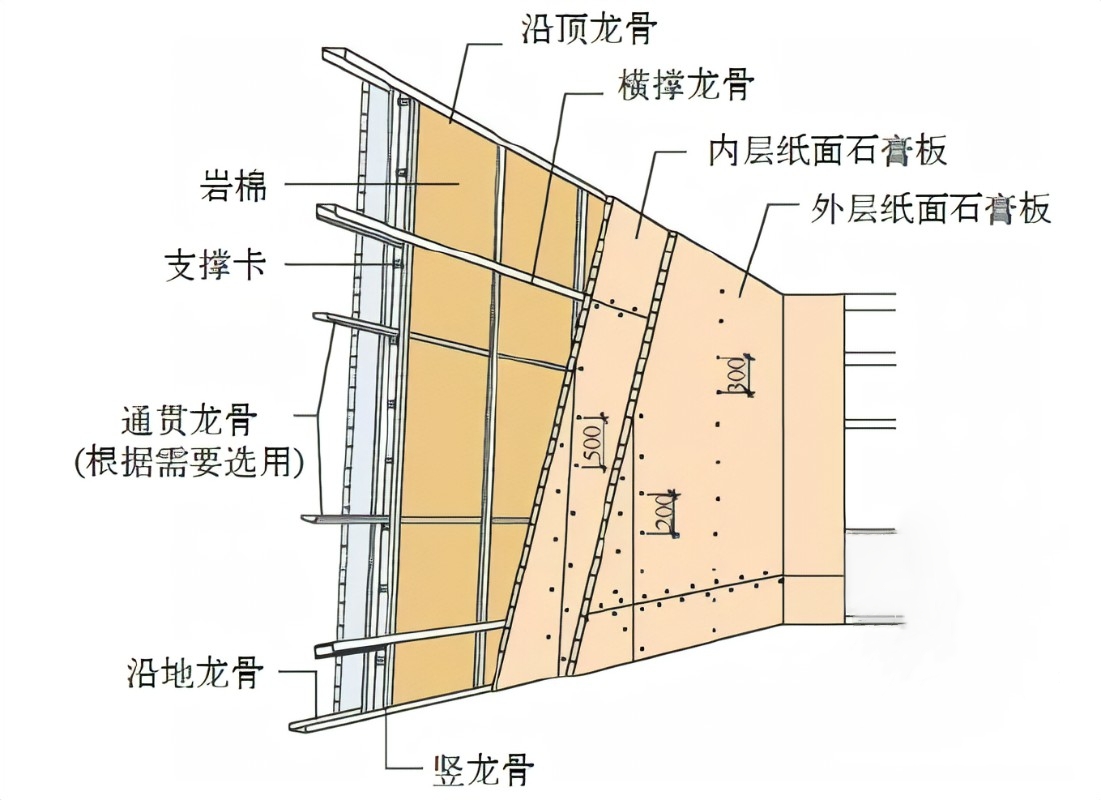

source:google.cn

“轻钢龙骨+石膏板”隔墙工艺,就是我们常说的轻钢龙骨石膏板隔墙,是以轻钢龙骨作为支撑结构框架,纸面石膏板+乳胶漆作为饰面材料的墙体

主要组成材料有沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨、支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条、射钉、膨胀螺栓、镀锌自攻螺、纸面石膏板等。

2、施工工艺

施工流程为:

施工准备→弹线定位→安装沿顶龙骨、沿地龙骨→安装门洞框、竖龙骨→安装横向卡挡龙骨→安装排布设备管线→安装石膏罩面板→缝隙处理→乳胶漆饰面

a、施工准备

前期完成设计图纸及施工材料的加工准备等。

施工现场除了必要的材料、设备、人员等条件外,还要对地面进行清理,保证地面整洁,无积灰、杂物等。

b、弹线定位

根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线门窗洞口边框线,并放好顶龙骨位置边线

c、安装沿顶龙骨、沿地龙骨

按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为400~600mm

source:google.cn

d、安装门洞框、竖龙骨

根据弹线位置,先将门洞框安装完成。

再固定端墙竖龙骨,接着将其他的竖龙骨从一端以同间距同向垂直地插入沿顶、沿地龙骨之间,调整垂直以及定位准确后固定;

靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定。

source:google.cn

e、安装横向卡挡龙骨

根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。

source:google.cn

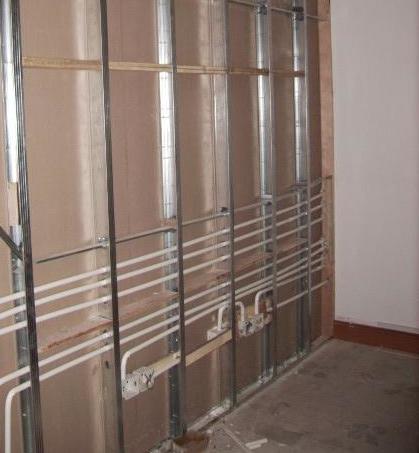

f、安装排布设备管线

根据设计图纸,对预埋隔断中的管道和有关附墙设备等进行安装排布,并采取局部加强措施来保证设备管线的稳定牢固。

source:google.cn

g、安装石膏罩面板

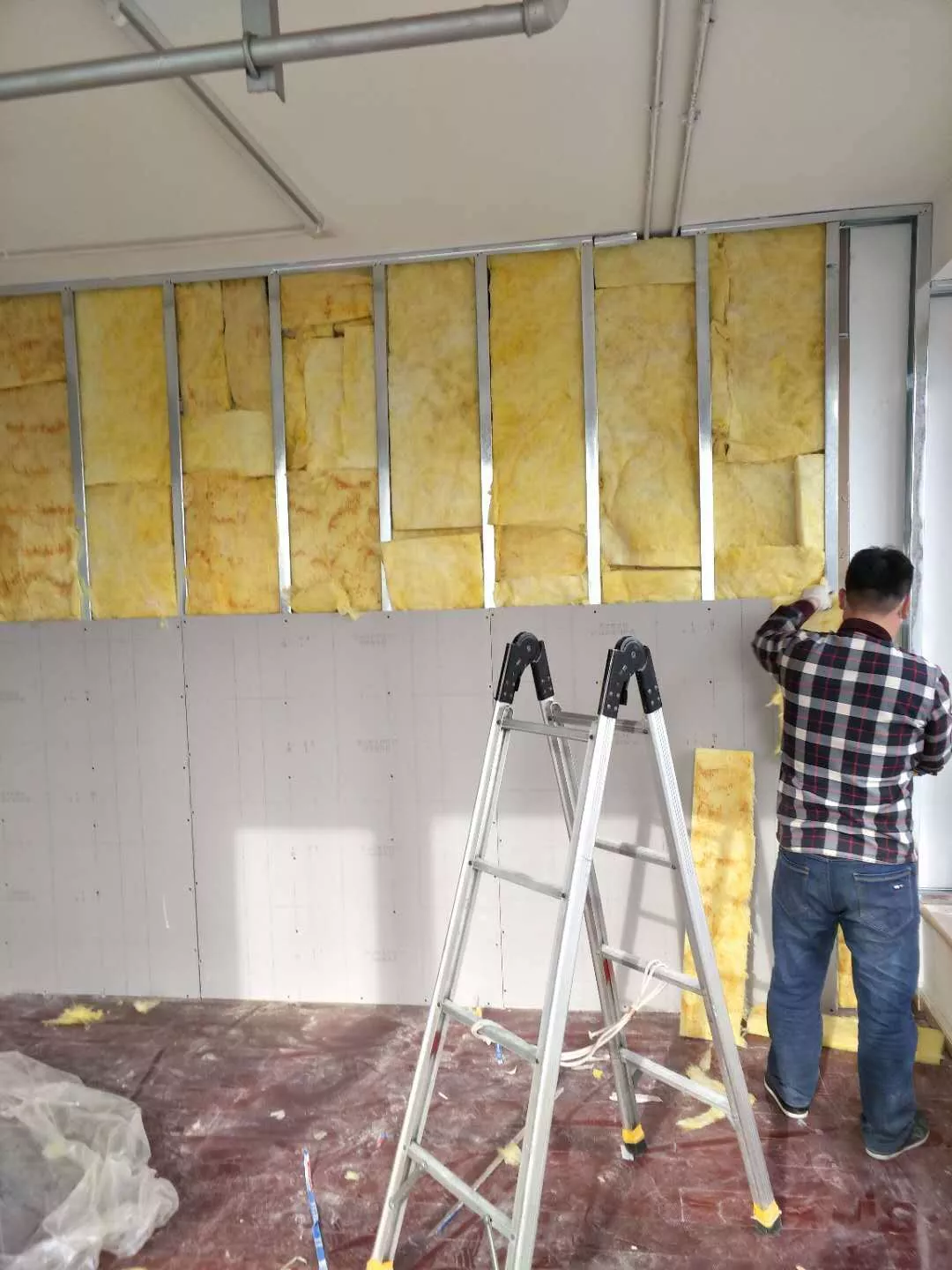

隐蔽检查,然后先安装一侧的纸面石膏板,安装电盒、电箱等附墙设备,接着安装墙体内防火、隔声、防潮填充材料,与另一侧纸面石膏板同时进行安装填入。

source:google.cn

h、缝隙处理

缝隙处理主要考虑纸面石膏板接缝做法,通常有三种形式,即平缝凹缝压条缝来进行缝隙处理。

i、 乳胶漆饰面

纸面石膏板乳胶漆饰面,一般先分层涂刮腻子,最后进行乳胶漆涂料涂刷施工。

3、注意事项

a、弹线必须准确,直交墙角应方正。

b、天地龙骨及与墙柱竖龙骨,用预埋件或膨胀螺栓,连接牢固可靠。天地龙骨不充许断开,保证隔断的整体性。

source:google.cn

c、板面、块接缝或与石材类踢脚板等接口应有连接板。

d、板块应遵守“缝不对角”、“缝不重叠”规则。跨度超过10m的隔墙应留伸缩缝。

e、地枕不得大于隔墙的厚度。

4、质量通病

比较常见的质量通病有石膏板隔墙开裂、罩面板变形等。

a、 石膏板隔墙开裂

source:google.cn

情况分析:

为什么会开裂?

1)罩面板边缘钉结不牢,钉距过大或有残损钉件未补钉。

2)接缝处理不当,未按板材配套嵌缝材料及工艺进行施工。

预防方法:

开裂了怎么办?

1)注意按规范铺钉,石膏板周边钉间距不得大于200mm,板中钉间距不得大于300mm,螺钉与板边距离应为10~15mm

2)按照具体产品选用配套嵌缝材料及施工技术,对于重要部位的板缝可采用玻璃纤维网格胶带取代接缝纸带。

b、 罩面板变形

source:google.cn

情况分析:

1)轻钢龙骨骨架变形。

2)板材铺钉未按规范施工。

3)隔墙端部与建筑墙、柱面的顶接处的处理不当。

预防方法:

1)隔断骨架必须经验收合格后方可进行罩面板铺钉。

2)板材铺钉时应由中间向四边顺序钉固,板材之间密切拼接,但不得强压就位,并注意保证错缝排布。

3)隔断端部与建筑墙、柱面的顶接处,宜留缝隙并采用弹性密封膏填充。

03“钢架+石材”墙面工艺

www.shejidedao.com联系VX:dop032  回复“公众号”加群

source:google.cn

室内装修工程中,石材墙面做法中,最常用的就是石材干挂法,即“钢架+石材”的组合工艺。
