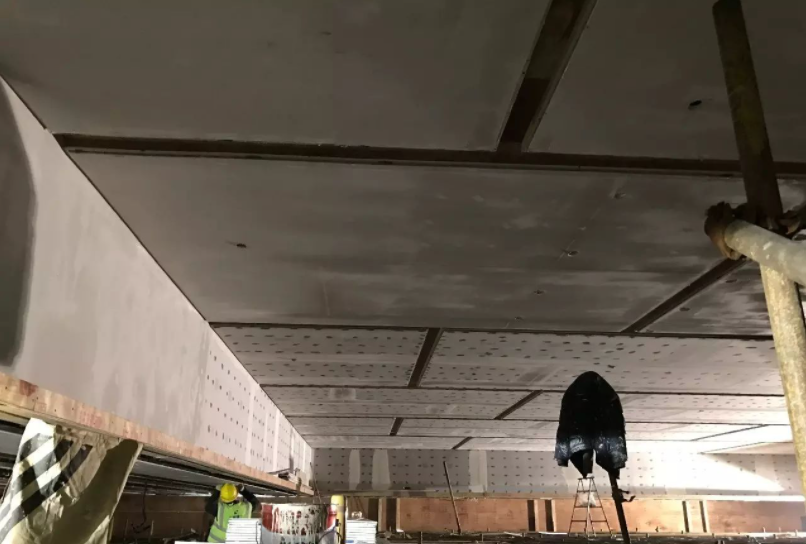

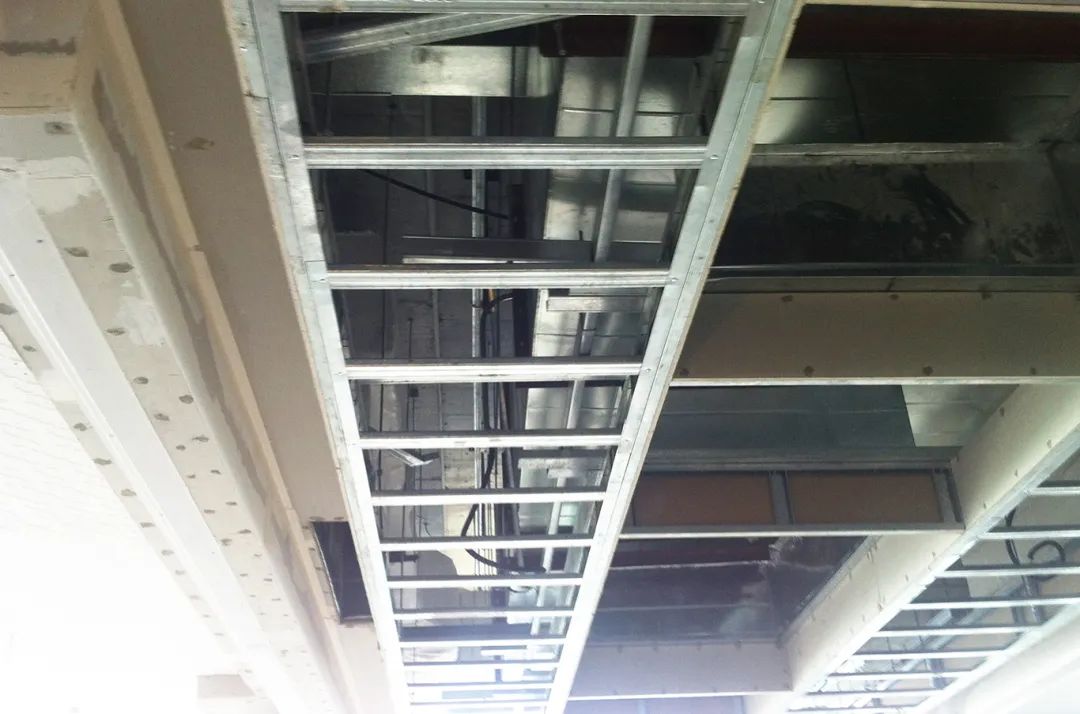

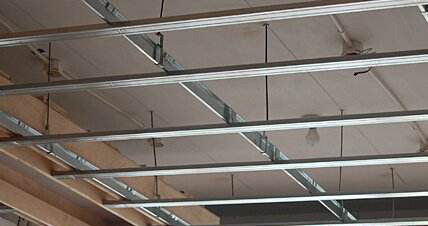

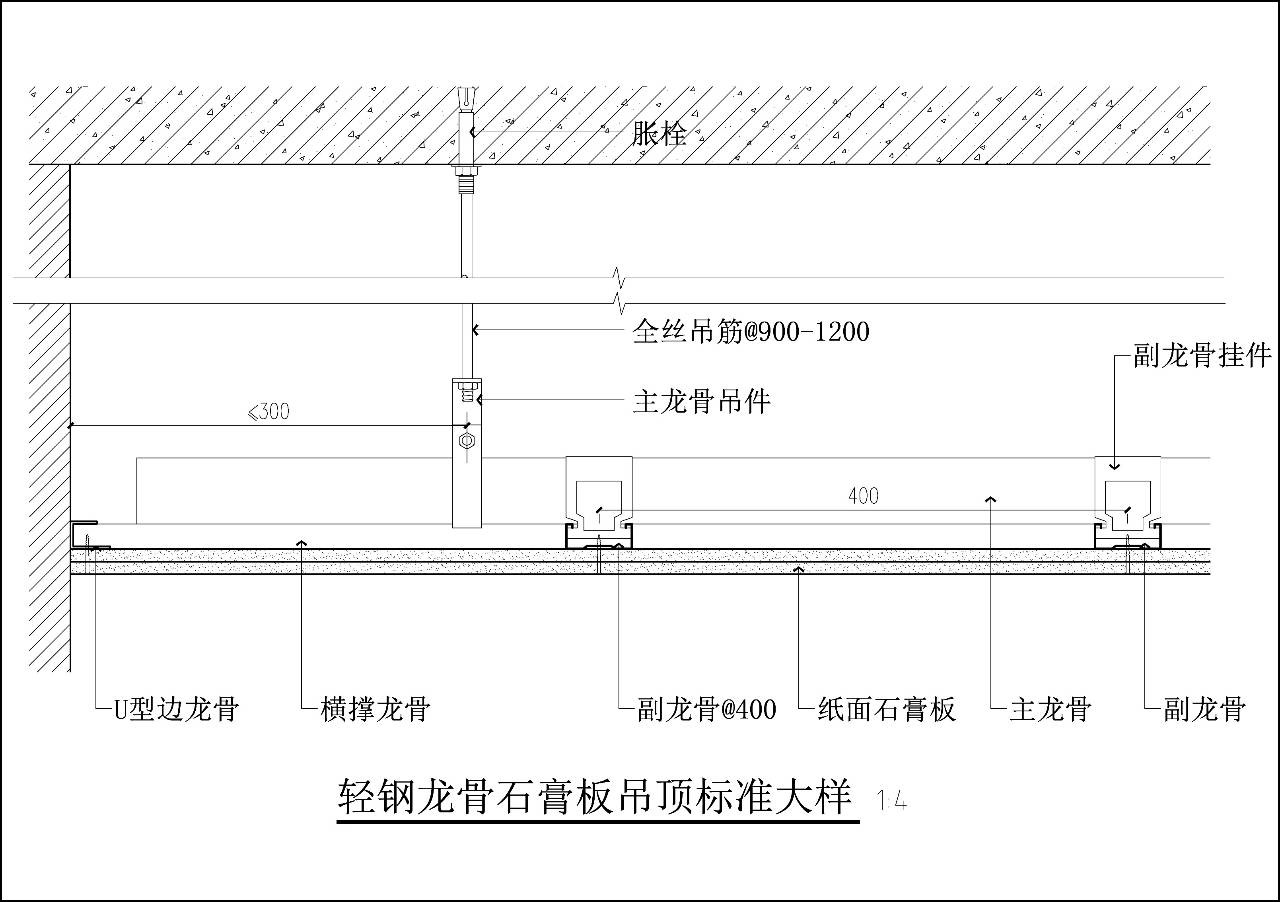

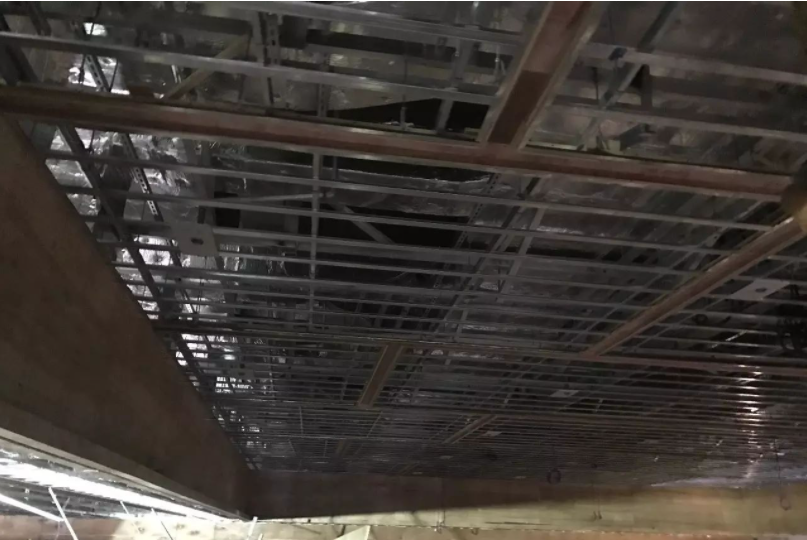

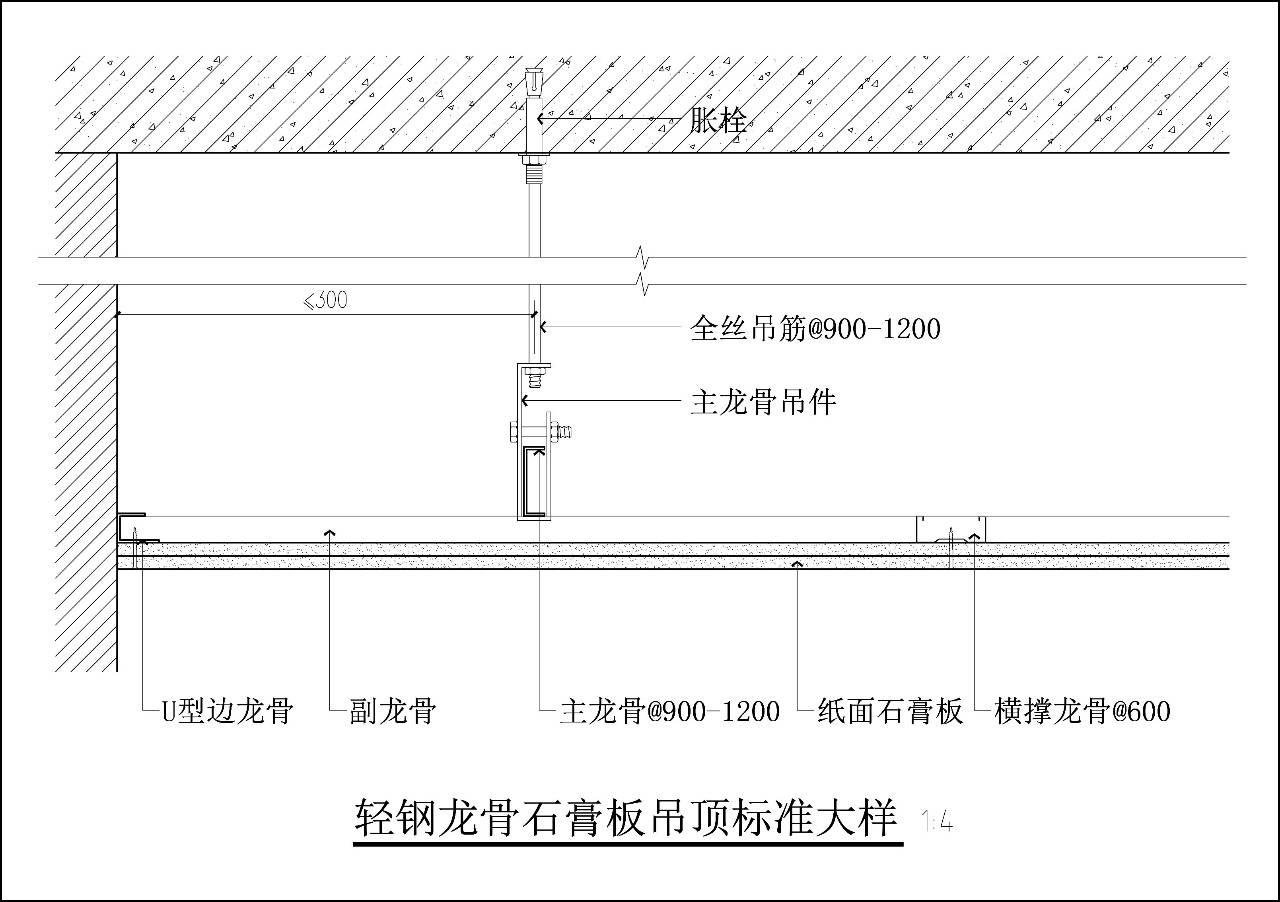

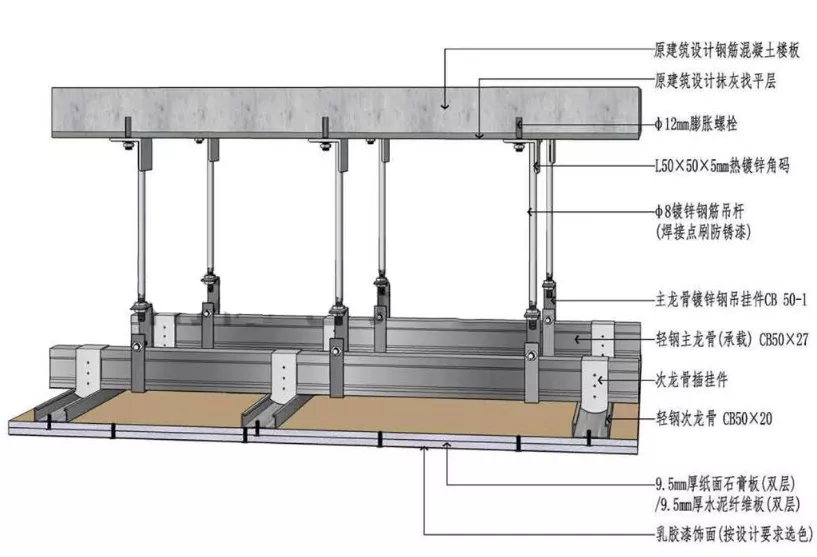

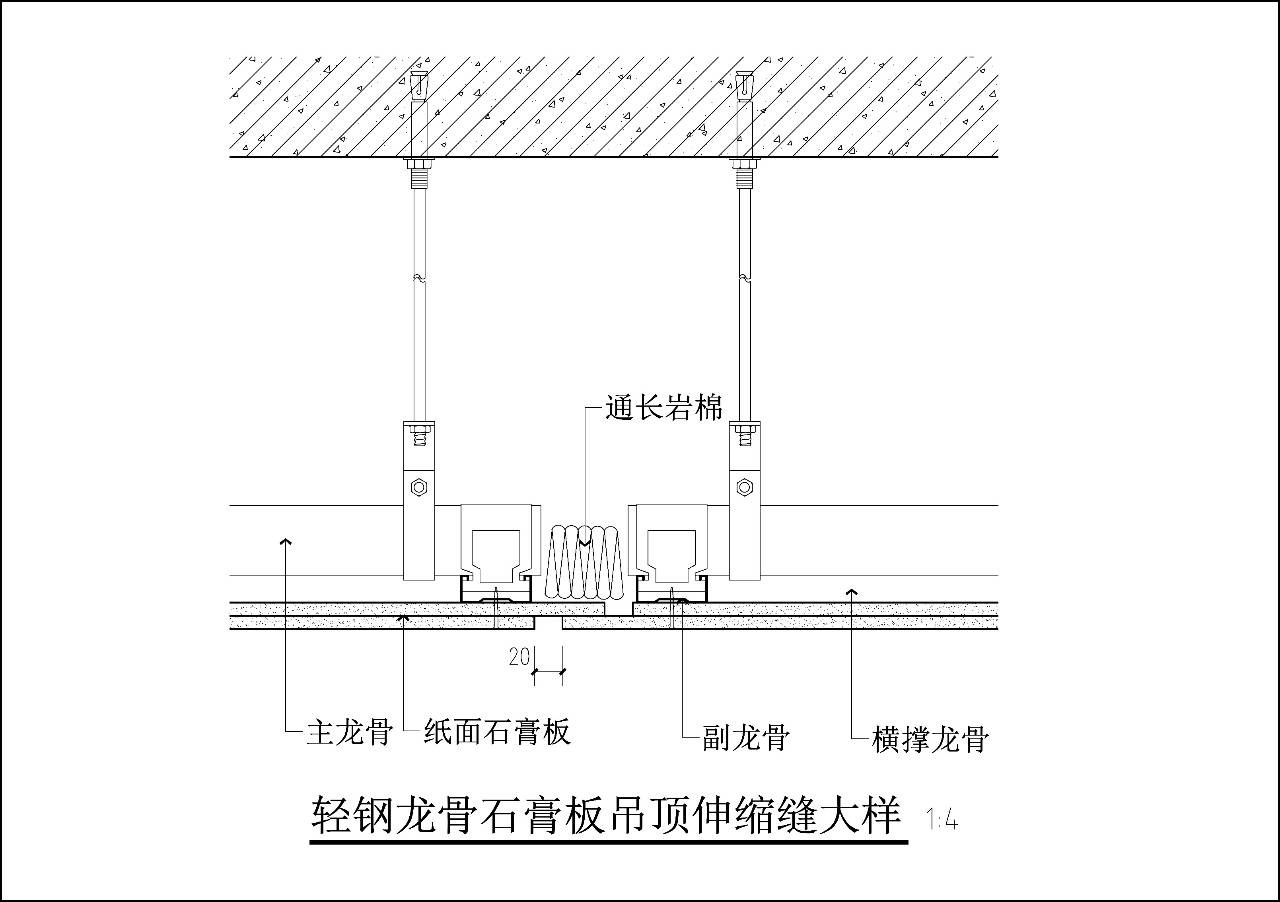

01. 主要组成部分与基本构造 想要知道一种材料或者工艺的所有详细内容,就要细致的了解清楚关于它的一切,尤其是构成。 1、主要组成 轻钢龙骨石膏板吊顶根据在施工中主要使用的材料,主要分为6大组成部分:吊筋、主龙骨(承载龙骨)、副(次)龙骨、横撑龙骨、配套吊件螺栓、石膏板等。 2、基本构造 以轻钢龙骨作为支撑结构框架,纸面石膏板+乳胶漆作为饰面材料的饰面工艺,实际项目中,基本90%以上的装饰工程都是采用这种做法。下面分享几张张它在吊顶大样中、自身完成后的基本构造图纸展示: △吊顶标准大样1 △吊顶标准大样2 △吊顶基本构造图纸 △吊顶基本构造示意

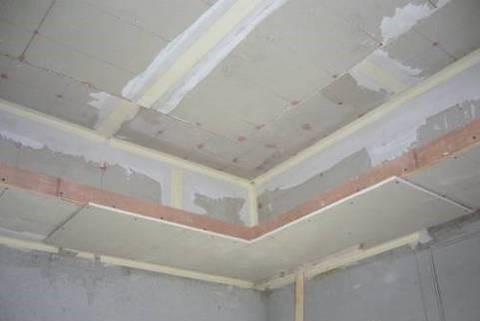

02. 施工工艺流程 在施工过程中,轻钢龙骨石膏板吊顶的主要施工步骤有: 前期准备——测量放线——安装吊筋及主龙骨——安装副龙骨、横撑龙骨——天花内机电及龙骨隐蔽验收——安装石膏板 1、前期准备 前期完成设计图纸及施工材料的加工准备等。 施工现场除了必要的材料、设备、人员等条件外,还要保证搭设的脚手架已验收,施工中电动工具在规定的作业时间内使用,同时机械噪声等符合环保要求等。 source:google.cn 2、测量放线 根据施工图纸标高,在墙面、柱面用墨线弹出天花标高水平线,在顶棚上画出吊筋位置,要保证吊筋间距在900-1200mm之间,第一排吊筋距离墙面小于300mm,并保证沿主龙骨方向的吊筋处于一条直线,同时考虑灯具位置,防止吊筋与灯具冲突。 △source:google.cn 3、安装吊筋及主龙骨 钻眼,安装胀栓及吊筋,一般吊顶为Φ8热镀锌全丝吊筋。 根据吊筋在主龙骨长度方向上的间距在主龙骨上安装吊挂件,吊挂件的方向依次正反安装(消除龙骨吊挂时的偏心受力,刚度更好)。 安装主龙骨间距以900-1200mm为宜,且平行于房间长向安装,同时应起拱,悬臂段≤300mm,否则应增加吊杆。 根据标高控制线使龙骨就位。待主龙骨与吊件及吊杆安装就位以后,以一个房间为单位进行调整平直。 调平时按房间的十字和对角拉线,以水平线调整主龙骨的平直。较大面积的吊顶主龙骨调平时,应注意其中间部分应略有起拱,起拱高度一般≥房间短向跨度的1/200-1/300。 △source:baidu.com 4、安装副龙骨、横撑龙骨 依次安装副龙骨及横撑龙骨,副龙骨间距一般为400mm,横撑龙骨为600mm,副龙骨挂件也需要依次正反安装,消除受力变形。

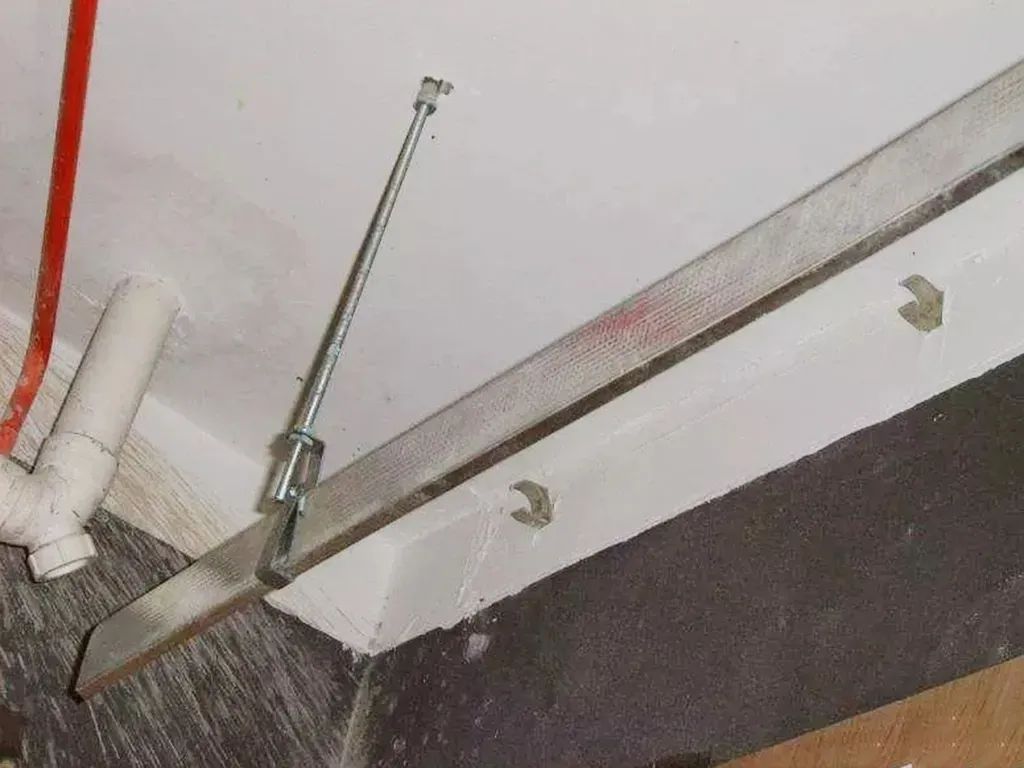

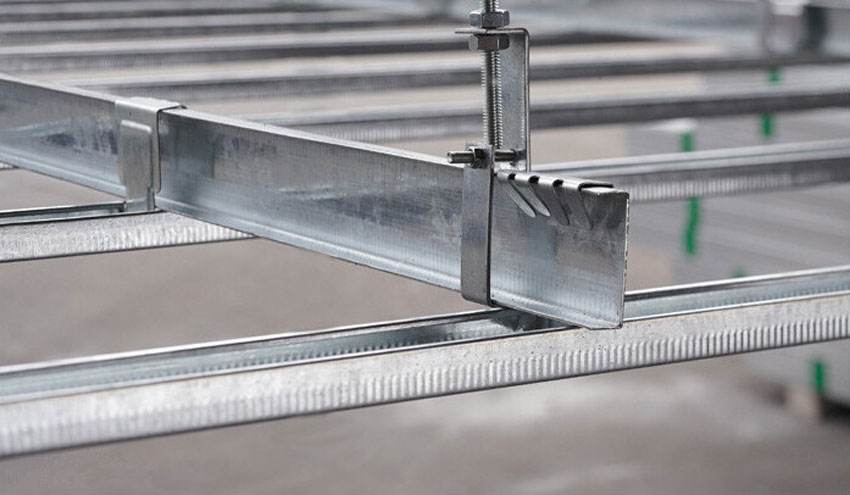

边龙骨固定 边龙骨可采用L(U)形镀锌轻钢条,在混凝土墙柱可用射钉固定,射钉间距≤吊顶龙骨的间距。 固定时,一般常用高强水泥钉,钉的间距≤500mm。 如果基层材料强度较低,紧固力不好,应采取相应的措施,改用膨胀螺栓或加大钉的长度等办法。
5、天花内机电及龙骨隐蔽验收 在水电安装、试水、打压完毕后,应进行隐蔽检查,待检查合格后,方可进入下一步施工。
6、安装石膏板 石膏板安装从顶棚中间顺主龙骨方向开始,石膏板长边与主龙骨方向一致,向两侧伸延分行。 固定罩面板使用镀锌自攻螺钉,安装时应从板的中间向板四周固定,螺钉间距控制在150-200mm之间,螺丝帽沉入板内0.5-1.0mm,但不应穿破纸面,并在螺帽上涂刷防锈漆,钉距板边10-15mm。
7、验收整理 待安装完成后,需对整个工程进行一个验收工作,确保吊顶施工符合设计要求及施工标准,并确保安全稳固严密。验收合格后对施工现场进行清洁整理。 8、注意事项 a、现场温度、湿度环境应满足本工艺施工要求,确保施工质量。 b、吊顶标高、尺寸、起拱和造型应符合设计要求,吊杆垂直、吊挂件连接件无松动,必要时吊杆做负载试验。龙骨吊杆不得与设备吊杆共用。 c、检查校平,起拱高度应是短向跨度1/200,结构连接应牢固。 d、石膏板上的灯具、烟感器、喷淋头、风口等设备的位置应合理、美观,与饰面的交接应吻合、严密。
03. 重点控制及主要部位做法

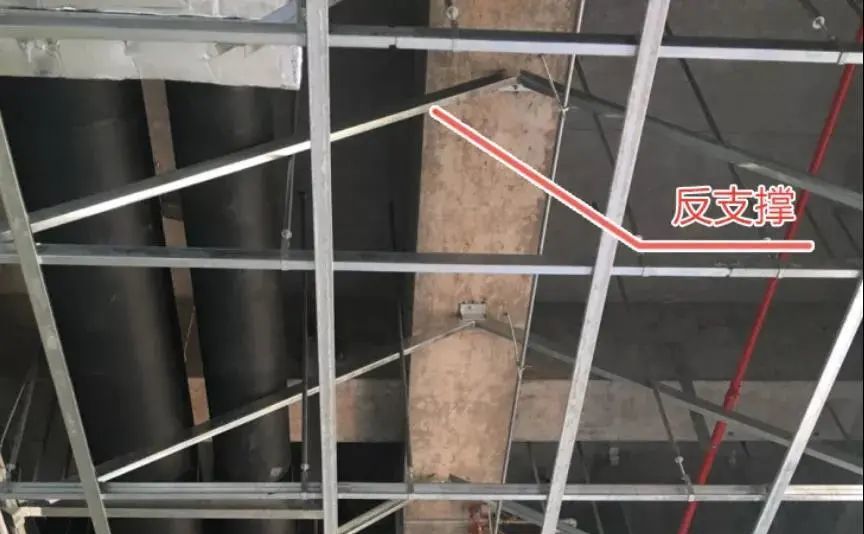

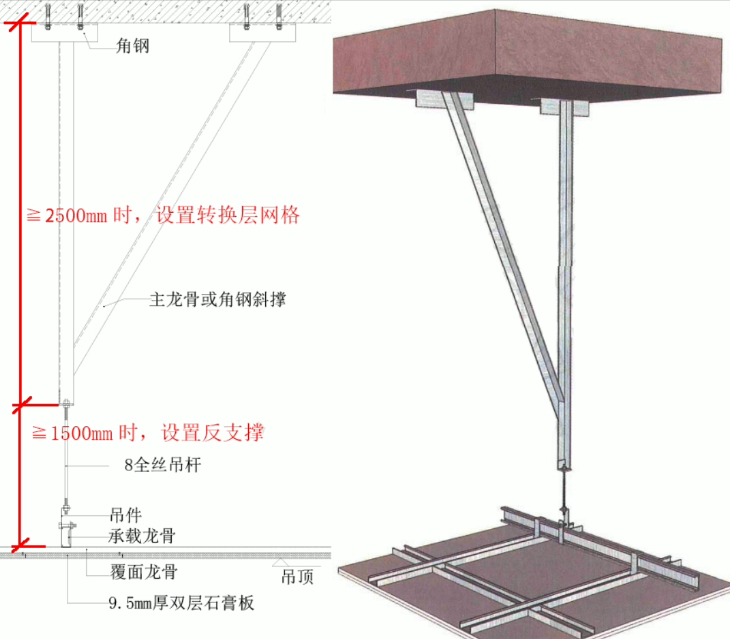

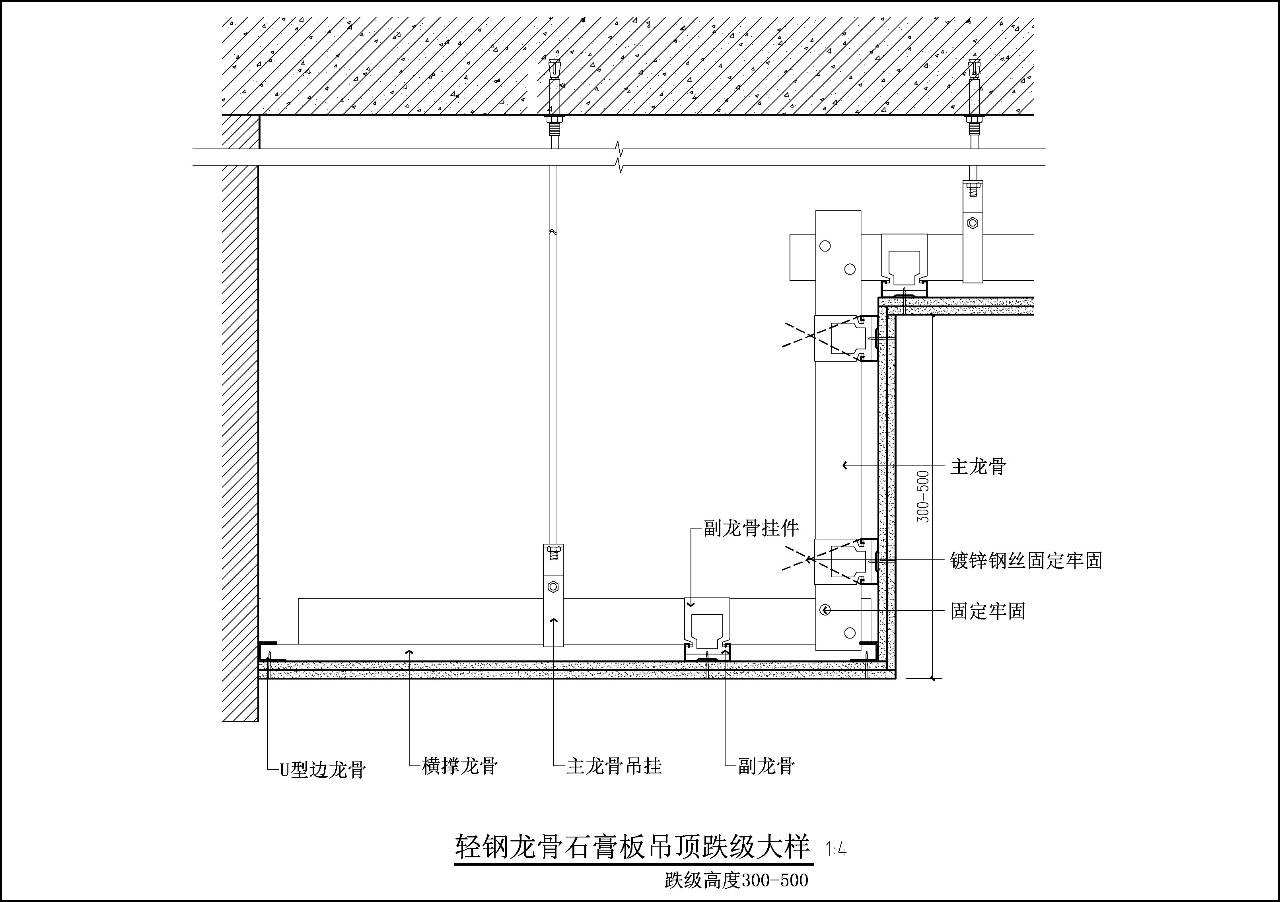

除了上面的施工过程中主要注意的事项,在根据设计要求和施工图纸进行安装过程中,根据主要情况需要进行相应的操作: 1、关于跌级吊顶 a、跌级吊顶或灯槽吊顶,一般先造型部位,后大面吊顶,先上部龙骨后下部龙骨的顺序,依次进行。
