中午好,在我们的设计交流群经常有朋友问到关于主流墙面材料的工艺流程与细节。今天,我们把之前dop分享过的工艺做个整理,带你看看最主流的6类墙面施工工艺。

1、乳胶漆墙面工艺流程

2、壁纸/壁布墙面工艺流程

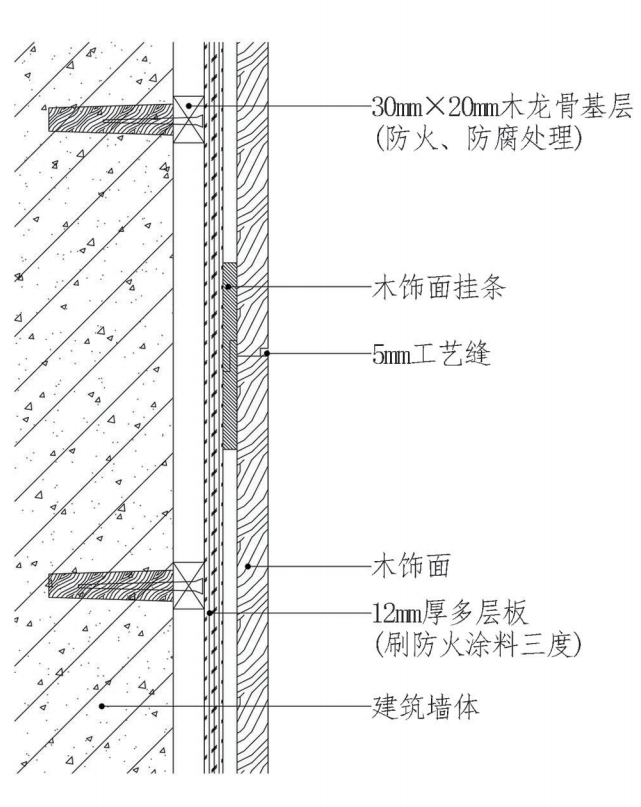

3、木饰面墙面工艺流程

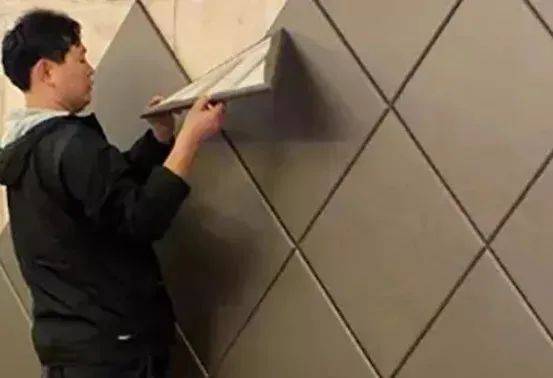

4、瓷砖墙面工艺流程

5、石材墙面工艺流程

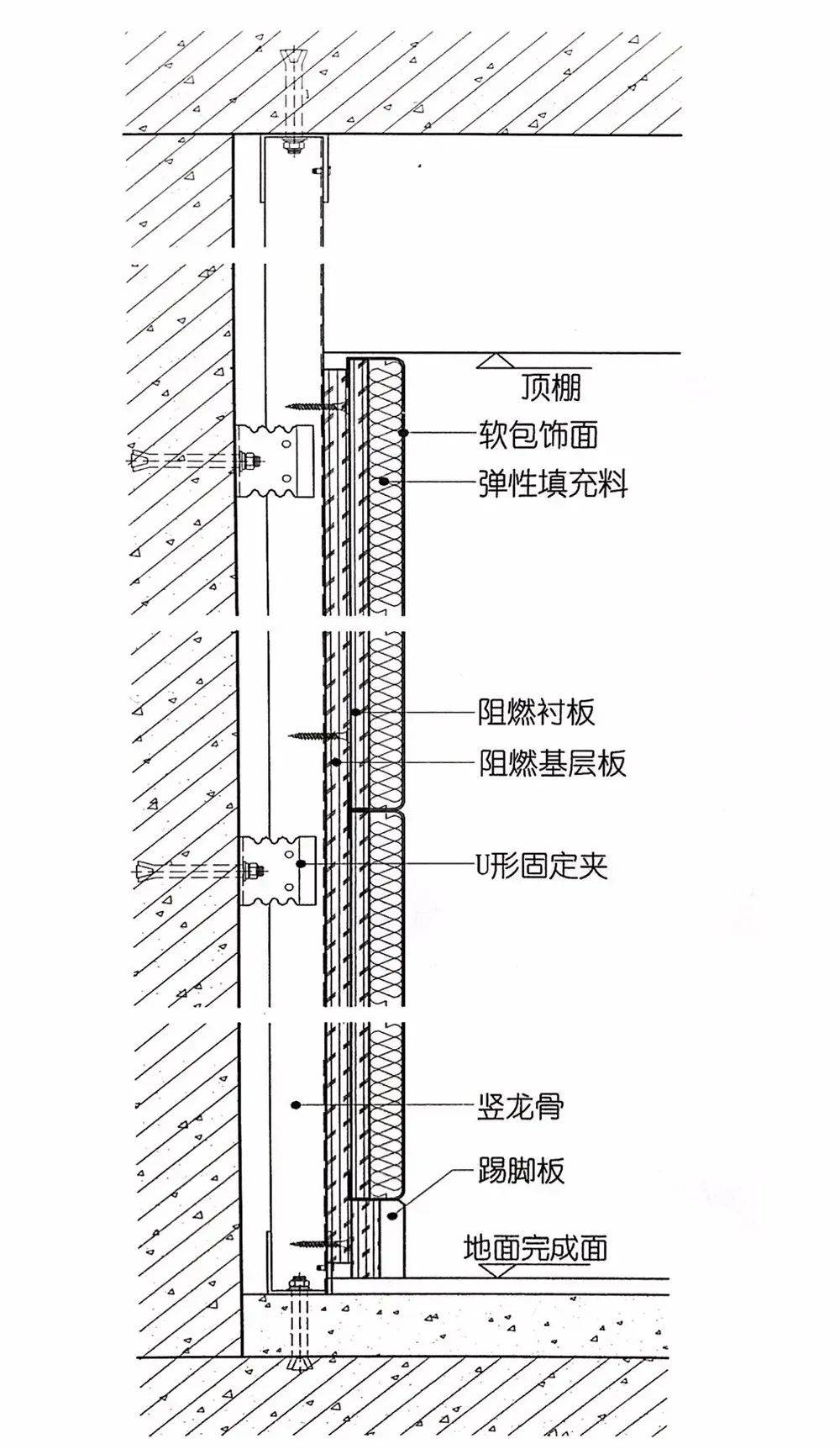

6、软包墙面工艺流程

ps:本文篇幅较长,先收藏再学习,不迷路

01. 乳胶漆墙面工艺流程

www.shejidedao.com联系VX:dop032  回复“公众号”加群

source:google.cn

乳胶漆墙面是墙面工程中最为常见的饰面做法,通常又根据墙体基层的不同分为实墙基层做法隔墙基层做法

1、实墙基层做法

source:google.cn

a、施工工艺

施工流程为:

施工准备→涂刷界面剂→找平处理→基层防开裂处理→刮两、三遍腻子,打磨→一遍底漆→找补打磨→两遍面漆→清洁养护

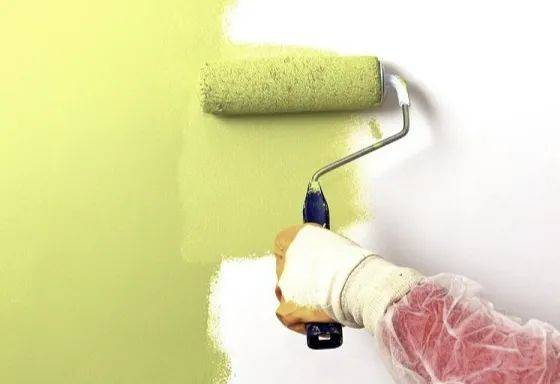

 施工准备

准备相关的施工材料及设备,然后先将实墙基层表面上的灰块、浮渣等杂物铲除,如表面有油污,应用清洗剂和清水洗净,干燥后再将表面灰尘清扫干净。

source:google.cn

 涂刷界面剂

界面剂能够增强对基层的粘结力,避免了抹灰层空鼓、起壳的现象。在刷界面剂时,一定都要刷到刷匀。

source:google.cn

 找平处理

刷完界面剂后,对于墙面不平的地方要用粉刷石膏找平,使得墙面的误差不超过3mm。

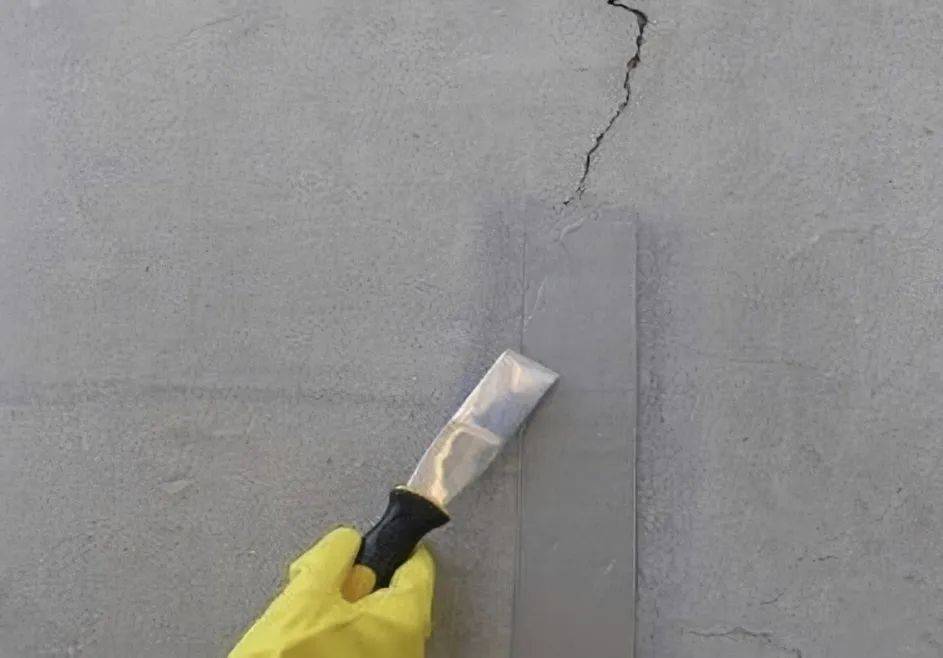

 基层防开裂处理

一般非承重墙面基层是需要贴布进行防开裂处理的,尽量选择质地好一点的墙布和白乳胶,如果有条件的话可以用网格布。

source:google.cn

 刮两、三遍腻子,打磨

刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,对全屋墙面找平打底。然后用很细的砂纸对全屋墙面腻子进行打磨。

source:google.cn

 一遍底漆

底漆一定要刷匀,确保墙面每个地方都刷到,如果墙面吃漆量较大,底漆最好适量的多加一点水,以确保能够涂刷均匀。

source:google.cn

 找补打磨

腻子打磨完毕之后,会留有一些瑕疵,一般情况下很难看清,只有刷过一遍漆之后才会很明显,这时候就需要找补了,一定要打磨平整。

 两遍面漆

涂刷第二道面漆时必须等第一道面漆干透后方可涂刷,且第二遍面漆须一次成型,不可修补,保证涂层色泽一致,厚薄均匀,不露底,无漏涂,无流挂,无搭色。

source:google.cn

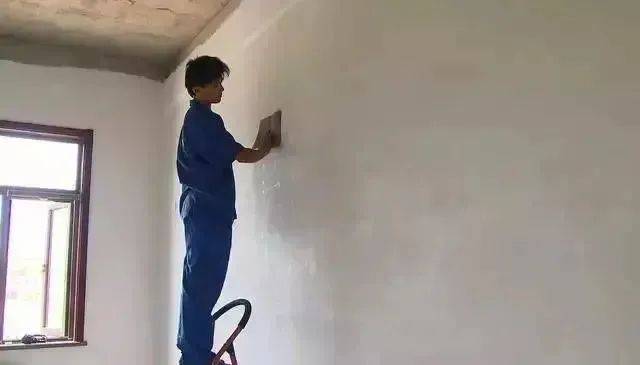

 清洁养护

施工完成后对现场进行清洁,通常乳胶漆涂刷完之后4个小时就会干燥,但还没有达到一定的硬度,因此,需要养护7~10天,这期不要有擦洗或任何接触墙面的举动即可。

b、注意事项

 在刷乳胶漆以前,必须保证墙体完全干透,一般应放置10天至半个月以上,以防刷漆以后会起泡。

 一定要按照乳胶漆产品桶上说明的比例来兑水,不同的产品要求的比例是不同的。

施工前,应将乳胶漆料剂搅拌均匀,尤其是使用色彩鲜艳的产品时,防止因色浆分散不稳定或由于长时间储存后色浆析出,造成饰面发花,影响装饰效果。

source:google.cn

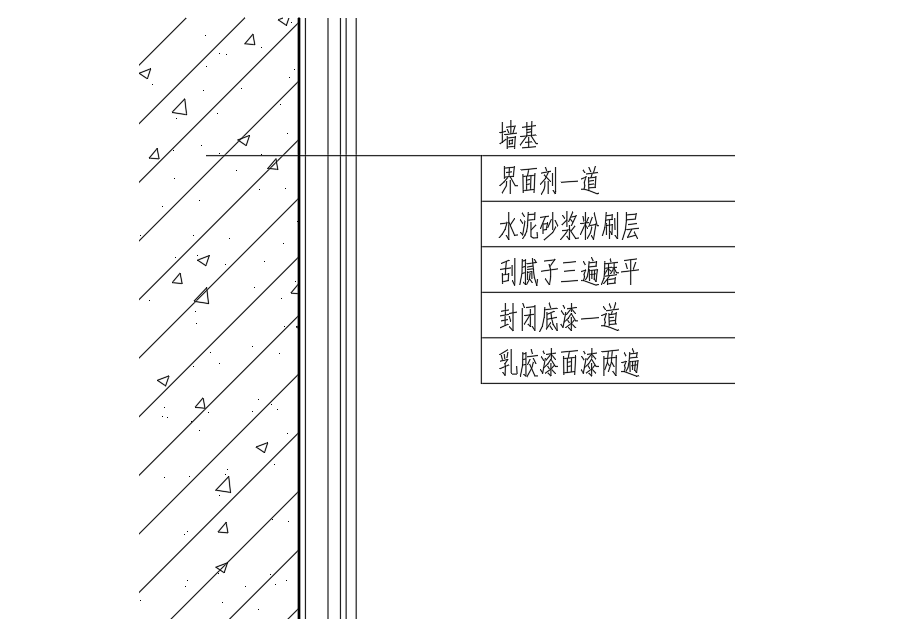

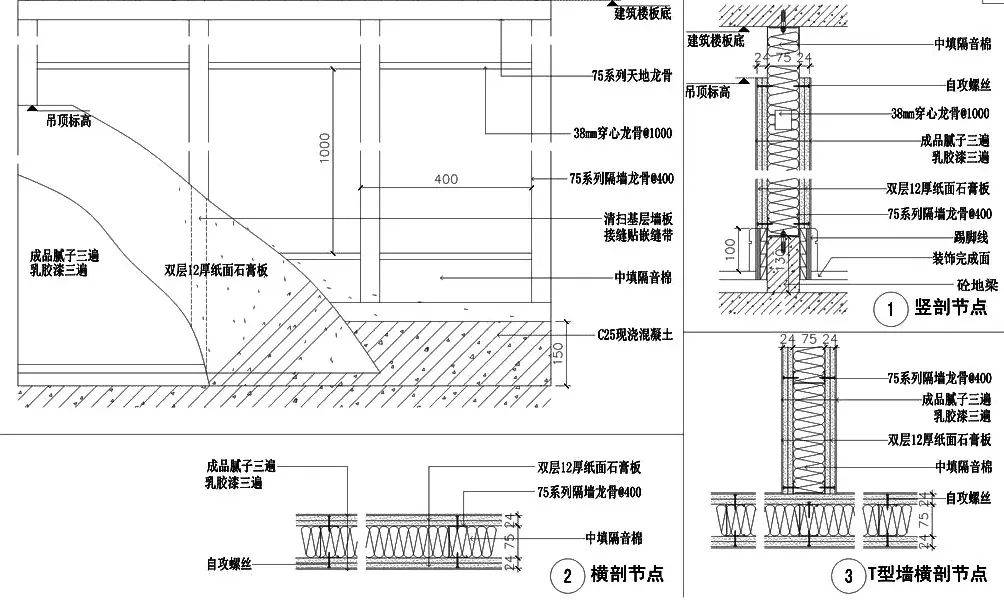

c、构造做法

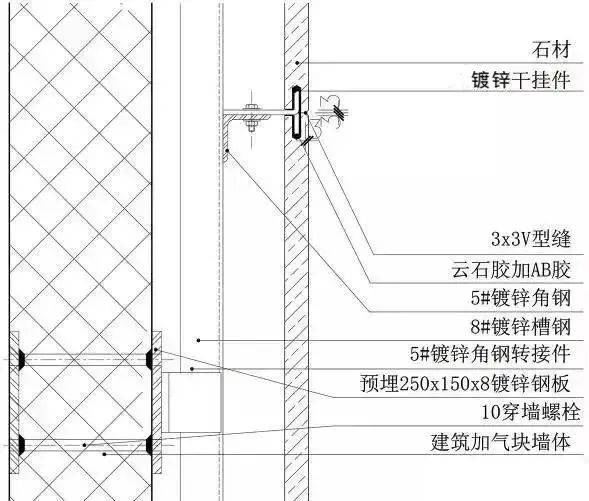

source:google.cn

2、隔墙基层做法

source:google.cn

a、施工工艺

施工流程为:

施工准备→弹线定位→安装沿顶龙骨、沿地龙骨→安装门洞框、竖龙骨→安装横向卡挡龙骨→安装排布设备管线→安装石膏罩面板→缝隙处理→乳胶漆饰面

 施工准备

前期完成设计图纸及施工材料的加工准备等。施工现场除了必要的材料、设备、人员等条件外,还要对地面进行清理,保证地面整洁,无积灰、杂物等。

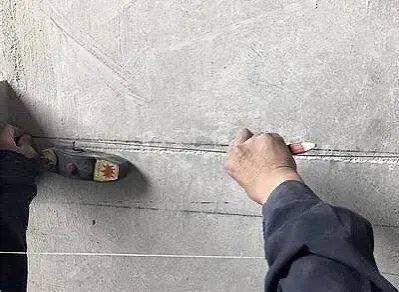

 弹线定位

根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。

source:google.cn

 安装沿顶龙骨、沿地龙骨

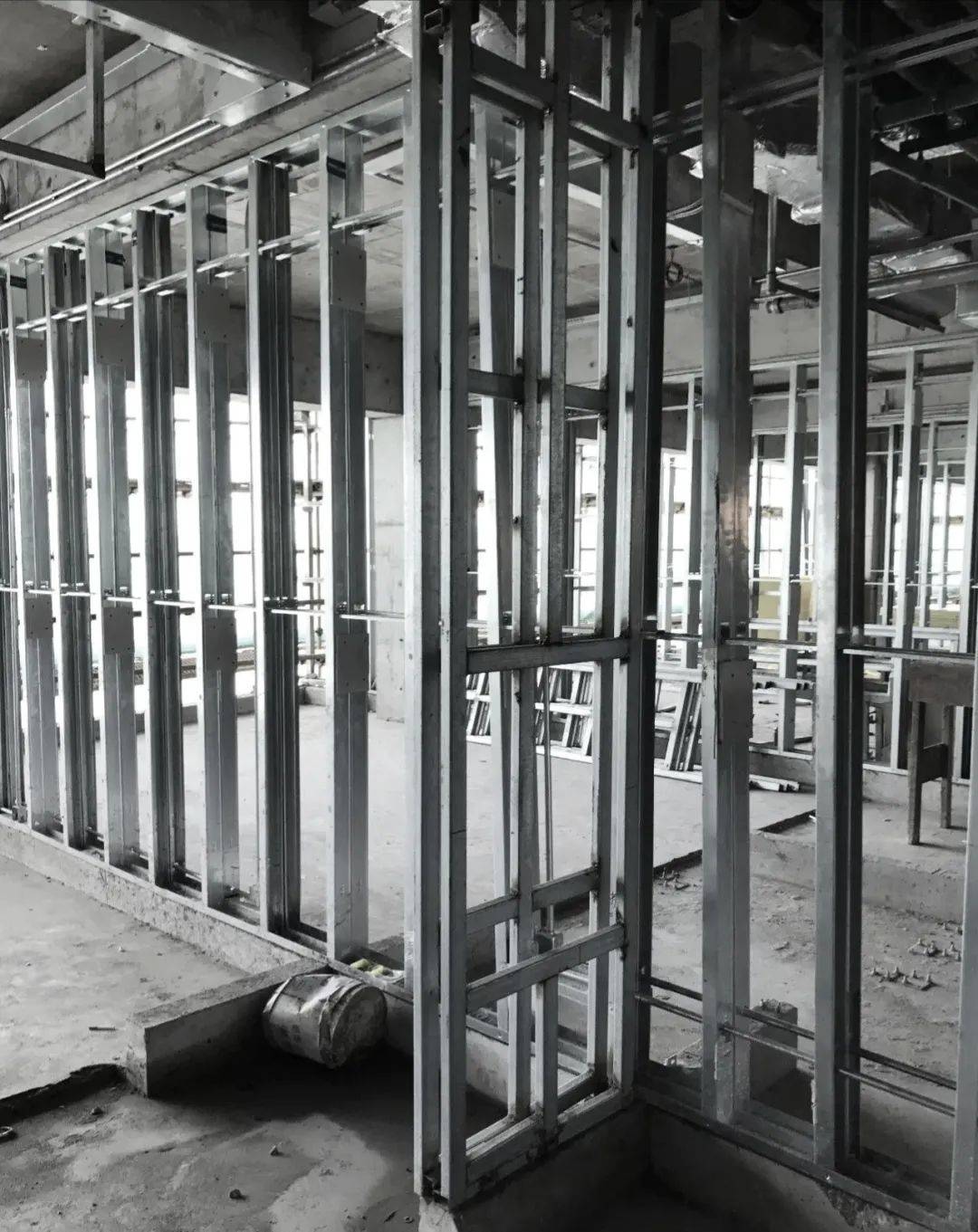

按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为400~600mm。

source:google.cn

 安装门洞框、竖龙骨

根据弹线位置,先将门洞框安装完成。再固定端墙竖龙骨,接着将其他的竖龙骨从一端以同间距同向垂直地插入沿顶、沿地龙骨之间,调整垂直及定位准确后固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定。

source:google.cn

 安装横向卡挡龙骨

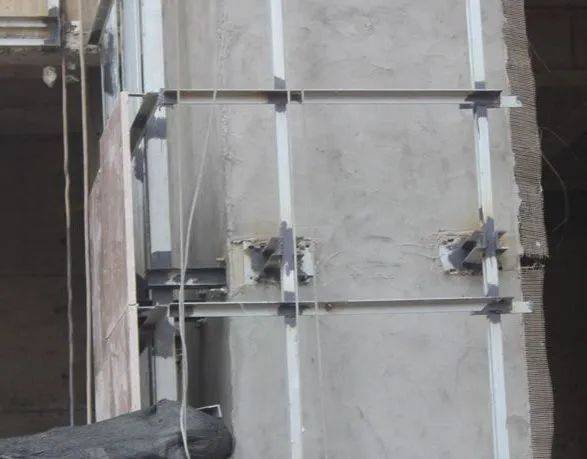

根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。

source:google.cn

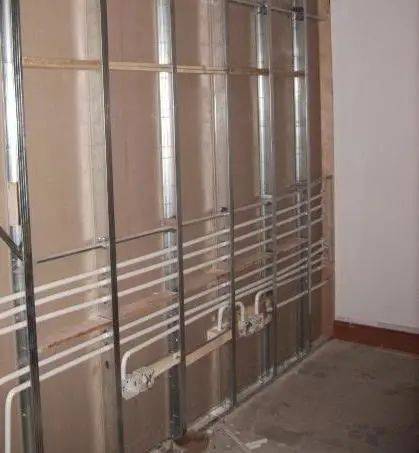

 安装排布设备管线

根据设计图纸,对预埋隔断中的管道和有关附墙设备等进行安装排布,并采取局部加强措施来保证设备管线的稳定牢固。

source:google.cn

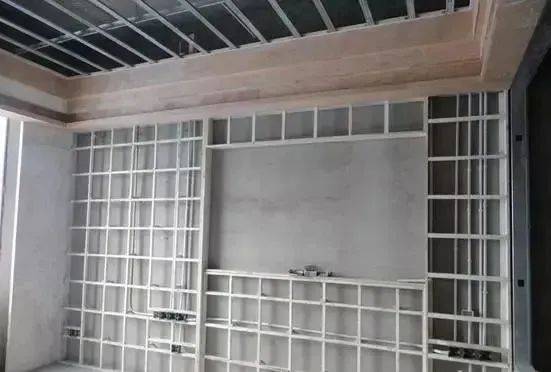

 安装石膏罩面板

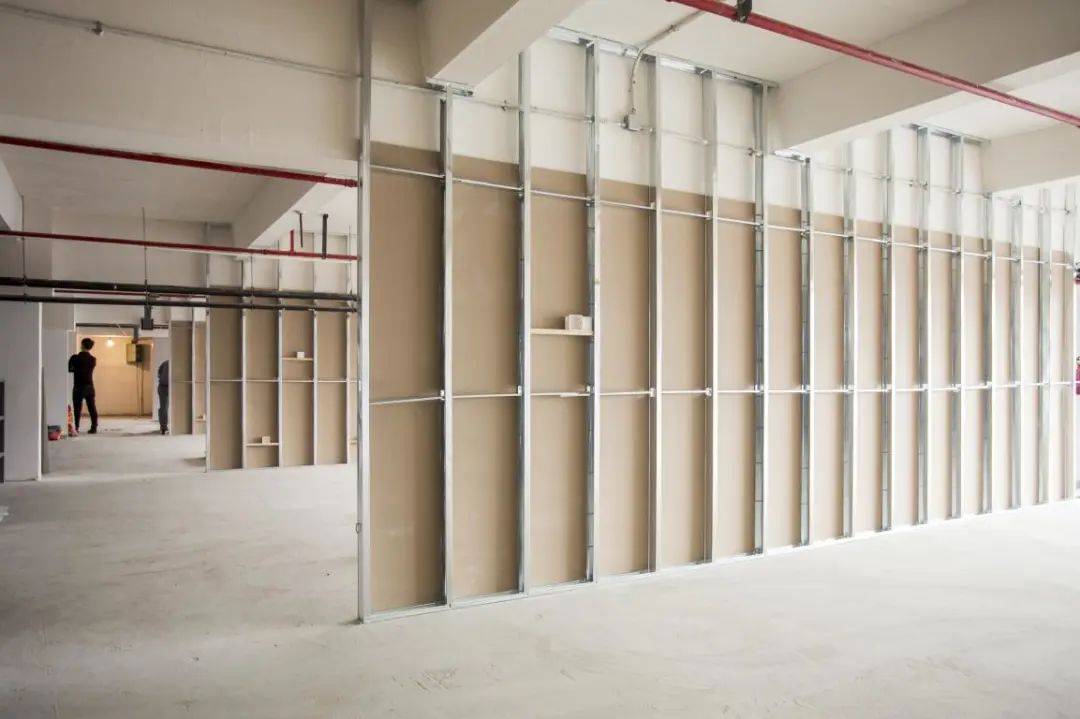

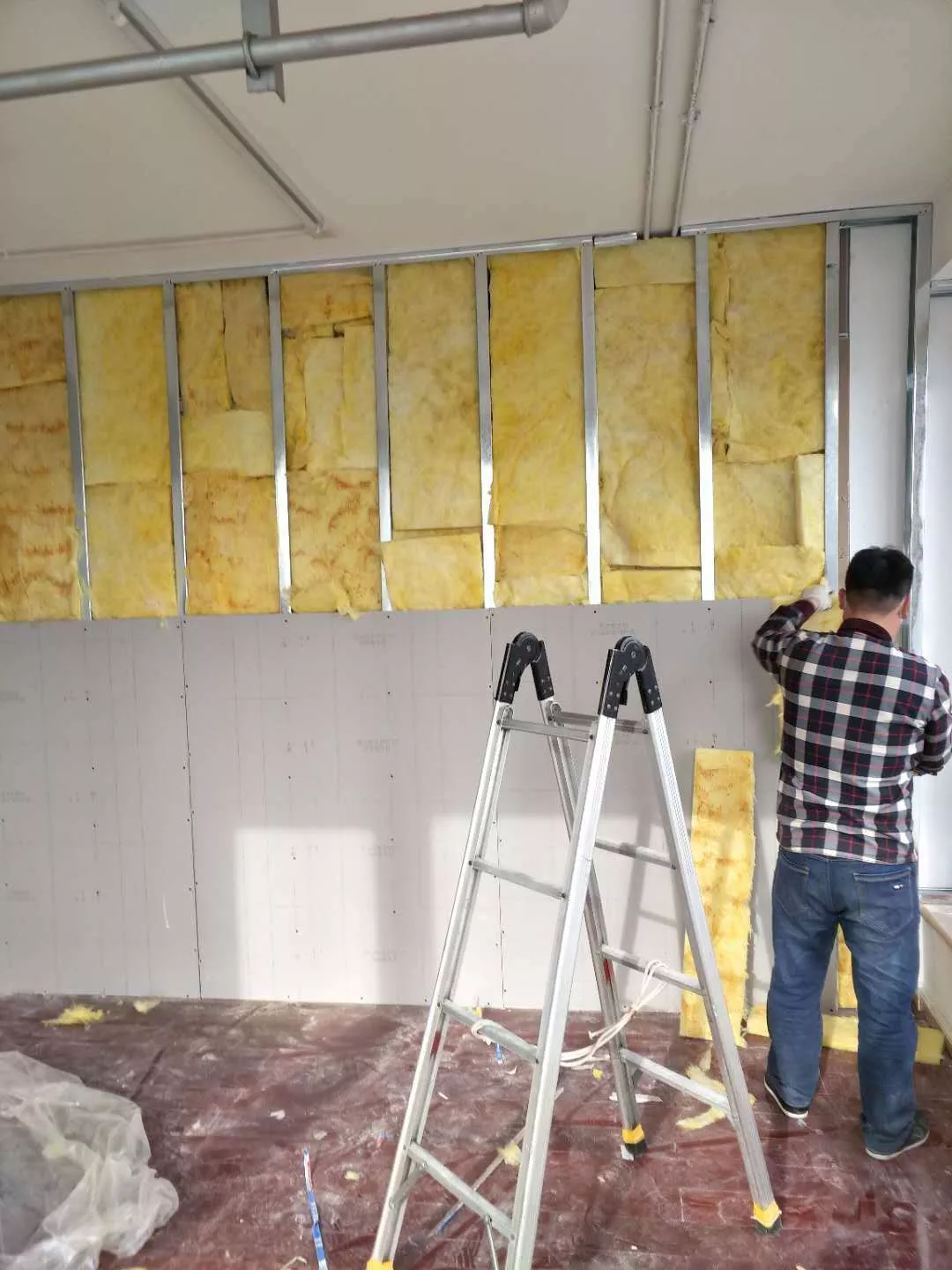

隐蔽检查,然后先安装一侧的纸面石膏板,安装电盒、电箱等附墙设备,接着安装墙体内防火、隔声、防潮填充材料,与另一侧纸面石膏板同时进行安装填入。

source:google.cn

source:google.cn

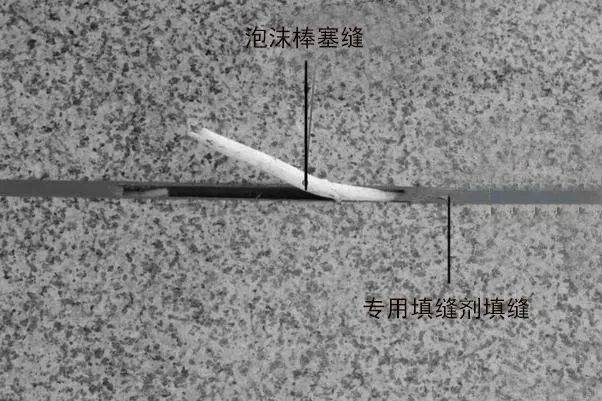

 缝隙处理

缝隙处理主要考虑纸面石膏板接缝做法,通常有三种形式,即平缝、凹缝和压条缝来进行缝隙处理。

 乳胶漆饰面

纸面石膏板乳胶漆饰面,一般先分层涂刮腻子,最后进行乳胶漆涂料涂刷施工。

source:google.cn
